踏遍戈壁千万里!远景在罗布泊边缘树起沙戈荒风电标杆

发布日期:2026/7/23


    5月中旬,罗布泊畔的沙尘暴不期而至。


    这天一早,袁东涛整装出发,从若羌县城“上”到风电场去。在60公里外的戈壁荒漠上,74台远景大风机正在召唤他。



      他所在的项目是新疆巴州若羌100万千瓦风电场,共装有141台风机。除西区的远景风机外,东区还有67台其它厂商机组,两区容量相当,均为500兆瓦。它们共同在“死亡之海”罗布泊边缘树起沙戈荒风电的标杆工程。


     作为远景能源现场运维人员,袁东涛对这样的“鬼”天气早就习以为常。但即便如此,这位“00后”仍旧不敢有丝毫懈怠。他坐在副驾,巡检“专车”司机(远景有一项特殊规定:项目现场工作人员绝不允许自己开车,专门配了司机)以不超过40迈的速度,在坑洼不平的盐碱地上颠簸前行。


     对风机制造商来说,在极限风沙、极端温差、强盐碱腐蚀等多重考验下,这片戈壁犹亦是一座毫无偏袒的“试炼场”。


     同一个项目,东、西两区相距50公里,一场关于风机技术与可靠性的极限PK在这里悄然上演。


    01搅热荒漠


     袁东涛的一天,从7点的早班会开始。安全交接、任务分配、风沙预警通报。简会结束后,他和同事们驱车驶向茫茫戈壁,开始每日的巡检工作。

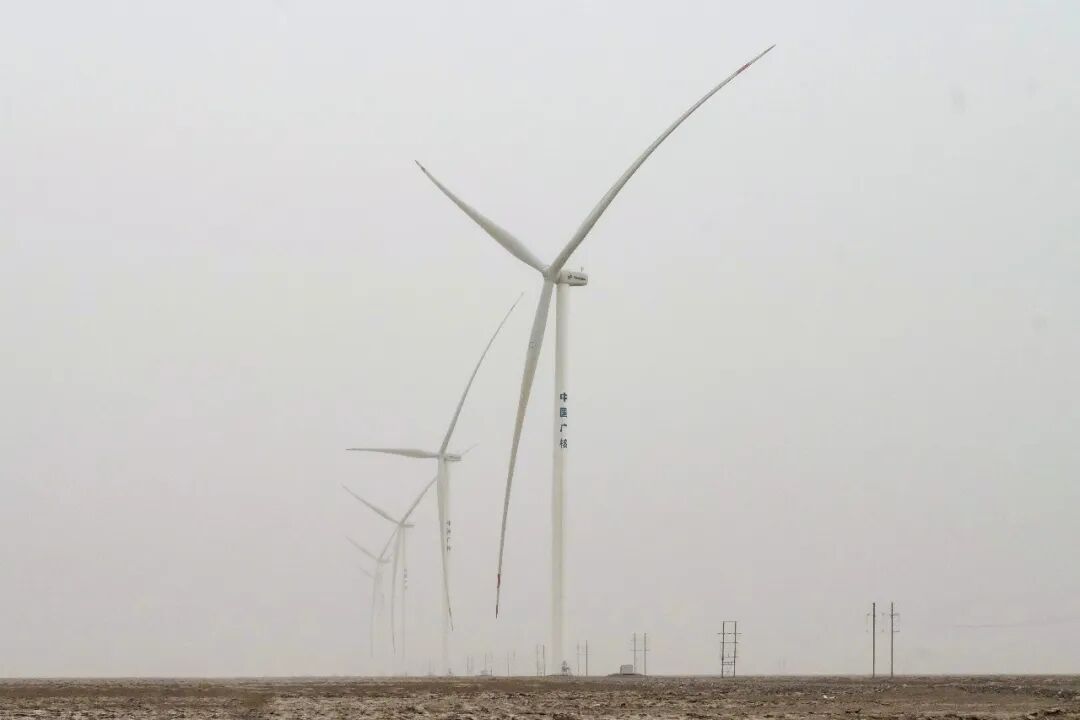

图/ 沙尘暴下的若羌100万千瓦风电场现场


     从场站到最远端的风机,车程近一小时。每当沙尘暴来袭,车窗外只有单调的土黄色,风机叶片快速转动的“咻咻”声和风卷沙砾拍打车身的声响夹杂在一起,似乎为这片荒漠奏响了“末日之音”。


   “这就是我们的日常。” 袁东涛笑着说。作为远景能源派驻若羌项目的现场人员,他见证了这片荒漠从荒芜到银翼列阵的全过程。
尽管若羌气候条件极为恶劣,但这里对风电、光伏来说却是个“聚宝盆”。


     该地区是全国太阳能资源I类区和全疆十大风区之一,也是南疆唯一的风光资源集中区,太阳能资源储量1.9亿千瓦、风能可开发量5190万千瓦以上,具备大规模发展新能源的资源条件。


     除了141台风机,该风电场还配套10万千瓦/20万千瓦时储能,总投资39.5亿元,是全国首批大规模应用6.XMW级以上大机型的沙戈荒标杆项目。

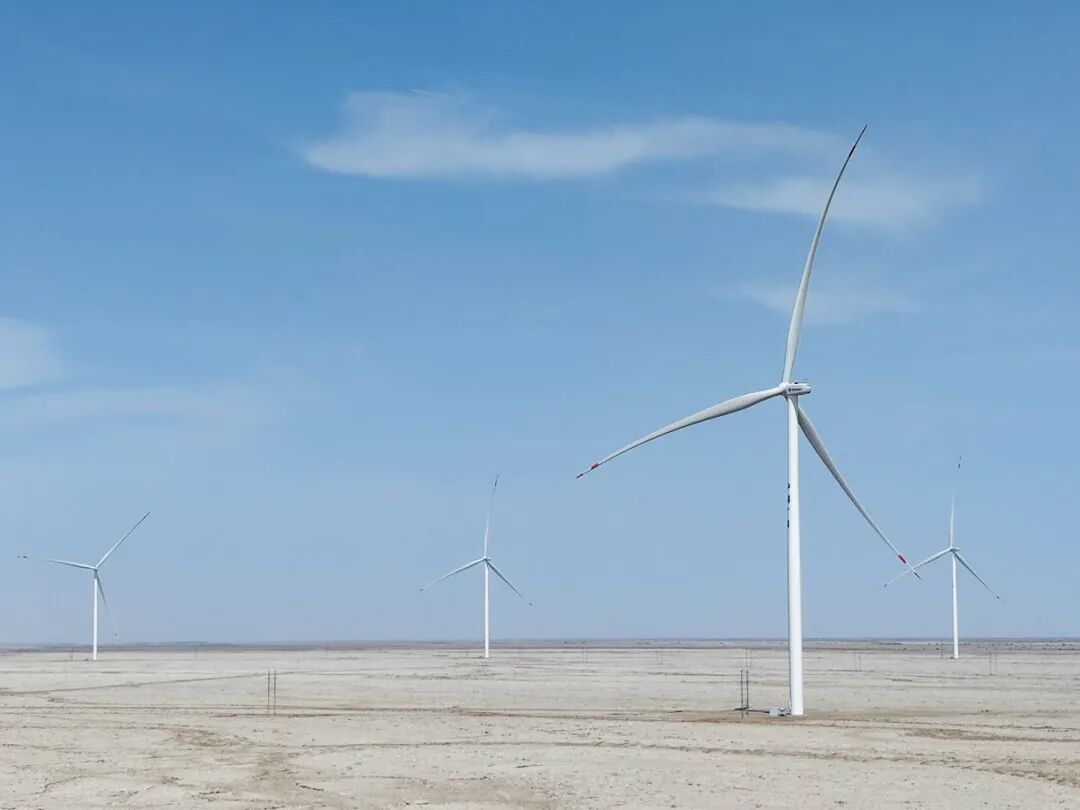

图/若羌100万千瓦风电场项目现场


     项目紧邻塔克拉玛干沙漠,西区55号风机往西10公里便踏入沙漠核心区,沙尘暴频次更高、盐碱腐蚀更强,被称作南疆条件最艰苦的场站之一。


     这里极限风速逼近30米/秒,单台风机监测到的最高风速达35米/秒,3-10月持续沙尘天气,沙尘中的碱性物质不仅侵蚀设备,更直接威胁电气系统安全,极易造成电路板短路。


      这样的环境让风机吊装成为第一道生死关卡。


      传统风机三叶片整体吊装工艺,需在地面提前完成整套叶轮组装,因整机迎风面积大,作业过程中易出现侧向载荷超限问题,工况适配性较差,施工容错率较低。尤其在若羌等戈壁风区,即使作业前风速条件满足要求,作业过程中仍可能突发阵风,导致已起吊至高空的叶轮无法与轮毂精准对接,造成工期延误,安全事故风险及窝工风险也显著增加。


      远景能源自研的单叶片吊装方案成为破解这一难题的秘密武器,这套技术采用三支叶片依次在空中与轮毂组对的施工模式,突破传统风轮吊装工艺的风速制约,将常规作业风速阈值从3-5米/秒提升至标准工况下可稳定满足8米/秒风场吊装需求,设备性能升级后最高可拓展至10米/秒。


      据袁东涛介绍,项目吊装高峰期调配五至六组吊车同步作业,单叶片吊装灵活高效,即便遭遇突发大风,也可快速完成叶片与轮毂对接,摆脱风速对施工的核心制约。


      在场地适配与成本管控方面,单叶片吊装较传统风轮吊装场地占用节省超60%,单机位可节省征地面积约1800平方米。在若羌戈壁盐碱地征地难度大、生态保护标准严苛的区域,不仅大幅减少临时征地成本、降低施工投入,还能最大限度减少场地开挖,减轻对戈壁生态环境的破坏。


     吊装完成后,运维的核心便是守住风机的“健康底线”。


    袁东涛和团队执行严格的巡检制度:每周全覆盖叶片巡检,定期完成风机整机上塔巡检,大风天气前通过后台监控与现场实地排查双重保障,让风机提前进入抗极端天气模式。


     远景自研的伽利略超感知系统则成为他们的“千里眼”,让后期运维变得事半功倍。


     2025年5月,当地气温飙升至40℃,系统后台监测到某台齿轮箱温度异常,预判机组处于亚健康状态,技术中台与现场运维联动,24小时内完成排查处置,成功避免风机停机故障。


   “这里的风机每一台都经过了风沙的‘洗礼’,但故障率始终远低于行业平均。” 袁东涛指着旁边旋转的叶片说。


     02 守望者”


     袁东涛并不是首批“守望者”。他是2024年3月从新疆另一个风电场应聘来到这个项目。


     早在2023年7月,这个超级工程开工。彼时的戈壁滩没有道路、没有建筑、没有信号,只有漫天风沙和坚硬的盐壳地,第一批建设者们面对的是真正意义上的“从零开始”。

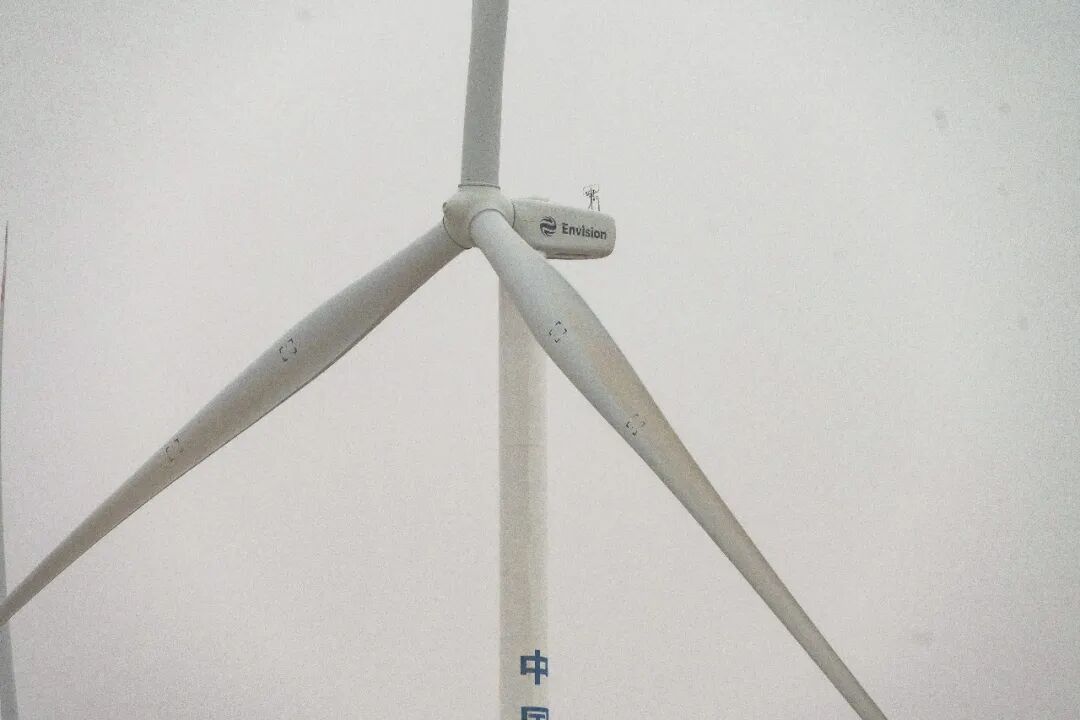

图/ 沙尘暴下的若羌100万千瓦风电场现场


     若羌县位于新疆巴州东南部,地处塔克拉玛干沙漠东南缘,东接甘肃青海、南邻西藏、西连且末、北靠尉犁与哈密,是四省区交汇的咽喉要地。


     该县是全国辖区总面积最大的县,面积达到20.23万平方公里,大约相当于江苏省和浙江省面积之和,相当于欧洲国家白俄罗斯的面积。


     若羌的大也体现在了中广核100万千瓦风电场上。整座风电场项目总占地面积176平方公里,相当于144个故宫、27个西湖。


     早在东晋时期,高僧法显对这片“死亡之海”有过记载:“上无飞鸟,下无走兽,四顾茫茫”。如今千年过去,极端环境愈加恶劣。


     微观选址团队的七天鏖战成为首批守望者记忆里最深刻的烙印。尘墙遮天蔽日,沙砾打在脸上生疼,沙尘暴带来的窒息感,让人心生恐惧。


      更令人惶恐不安的是,戈壁滩没有手机信号,一旦迷路,便面临失联风险。


      建设初期的难题远不止选址。项目地处盐碱沼泽地,被业内称作戈壁“海上项目”,地表盐壳厚得榔头砸不动,地下半米便是盐碱水,重型运输车稍不注意就会陷车,地基施工难度堪比海上风电。
为此,项目团队创新采用砂石换填+管柱式地基方案,6400余根耐腐蚀预制桩深深扎入地下,管柱表面做防腐处理,分散地基压力,彻底解决盐碱地沉降、腐蚀难题,为风机筑牢根基。


     设备运输则是另一重考验。从国道进入戈壁的道路是颠簸的泥坑搓板路,两侧盐碱地松软易陷,大型运输车转弯需多次掉头,长途运输的风机部件极易因颠簸损坏。

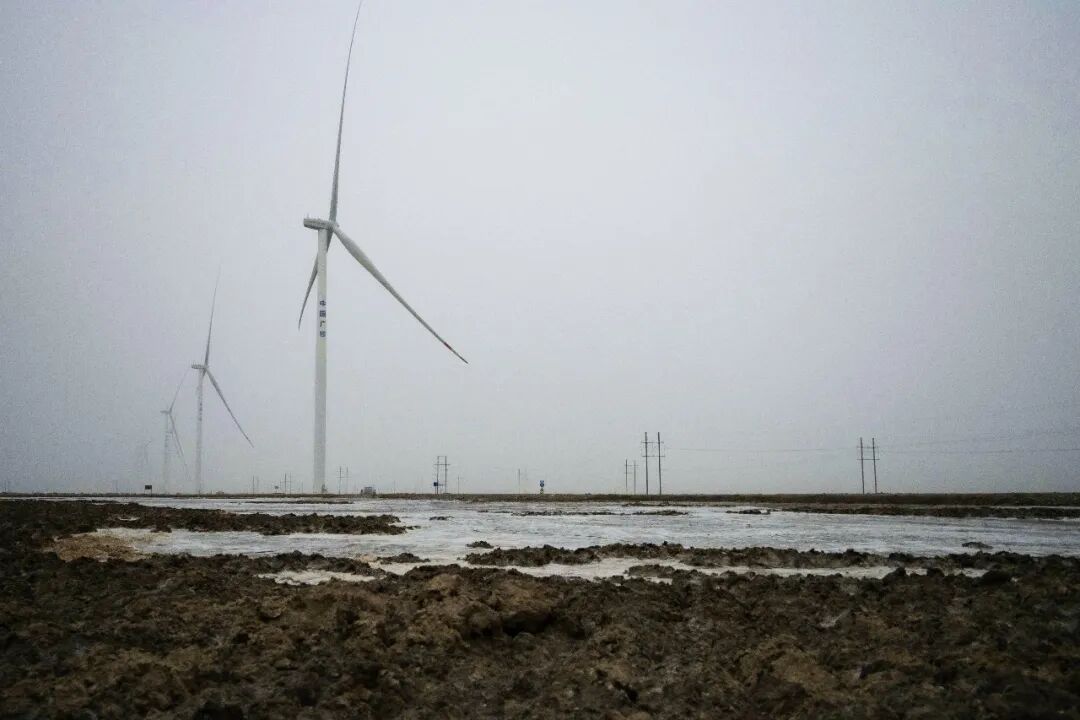

 图/ 项目建于一片盐碱地上


     远景能源提前布局,为设备配备防颠防震弹力支架,依托成熟的物流调度经验,从运输、卸货到验收全程平稳,未出现一次设备损坏或车辆陷车事故,保障了施工进度。


     工期紧、任务重是整个项目的核心基调。从2023年7月30日开工,到12月27日全容量并网,项目仅用5个月实现“当年核准、当年开工、当年并网”,曾刷新全国百万千瓦级风电项目建设最快纪录。


     这背后是数百名建设者的专业和高效:施工高峰期单日作业面超95个,作业人员达1200人,基础、吊装、线路、汇集站多作业面并行,按小时排工期、抢进度。


     这群扎根戈壁的建设者是名副其实的“守望者”。他们远离城市喧嚣,在荒芜之地对抗孤独与极端环境。


      在2025年4月的红色沙尘暴预警中,风速突破12级,狂风卷着沙砾拍打塔筒,袁东涛和同事们分成两组,一组驻守中控室监控参数,一组赶赴现场抢修,连续奋战4小时,直至所有风机恢复正常,裤脚、鞋子里灌满的沙砾,见证了他们的坚守。


     从微观选址到全容量并网,从荒芜戈壁到银翼列阵,这群守望者用不到两年的时间,在死亡之海筑起能源“绿洲”。


     他们把“易怒的风”变成稳定的绿电,让千年荒漠焕发新生,也为中国沙戈荒风电开发,留下了可复制的极限攻坚经验。


     03 试炼场”


    若羌的四季几乎被极端气候垄断。


     春季平均2-3天一次大风,沙尘暴频发;夏季气温常年40℃以上,地表温度突破60℃;秋季转瞬即逝;冬季气温跌至- 20℃至- 35℃,寒风彻骨。

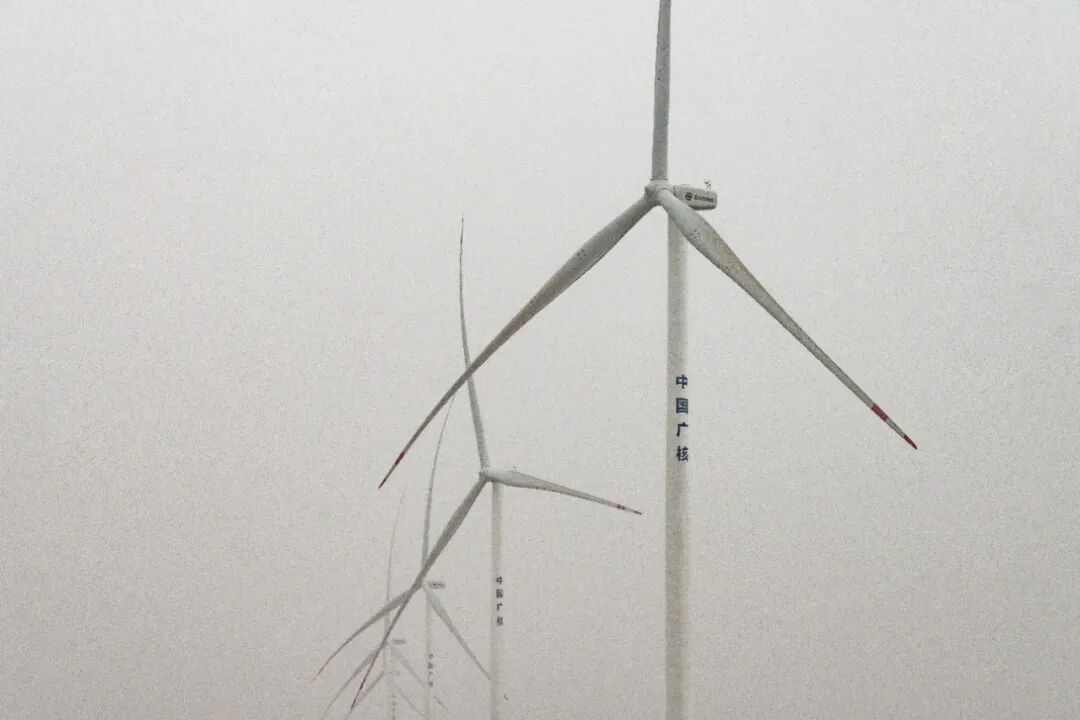

图/ 沙尘暴下的风机,叶片被覆盖上一层厚厚的沙土


     这片土地,对坚守于此的人是生存试炼,而对风机设备而言,更是技术与可靠性的终极试炼。而这场试炼的核心是极端环境下的可靠性、发电量与可利用率。


     中广核若羌项目采用东西区分区供货模式,西区为远景能源EN-200/6.7机组,东区为其他厂商机组,两片场区直线距离50公里。
由于西区更接近沙漠腹地,因此这样的距离让两个区的环境条件存在差别。简单来说,西区风机的生存环境更为恶劣。



 / 远景EN-200/6.7风机


     从实际运行数据来看,这场试炼的结果远景能源的风机更胜一筹。


     例如,实际年发电量方面,远景EN-200/6.7风机为61931万千瓦时;同场其他厂商风机为50991万千瓦时,二者相差10940万千瓦时。


     倘若按照0.25元的电价来计算,相差部分发电收益为2735万元。


     之所以会有这样的差距,可能与「年满发小时数」这项指标有关。数据显示,远景风机年满发小时数为1212小时,而同场其他厂商风机这个数字为984小时。


     而在风机可利用率(TBA)方面,二者差距更明显:远景风机为99%,同场其他厂商风机为78.8%。此外,前者核心故障并无大部件失效情况出现。


     这些对比数据背后实际上是技术路线与环境适配性的差异。远景EN-200/6.7机组采用成熟的变速恒频双馈三点支撑传动形式,发电机与变频器高效协同,系统设计与控制策略最优。


     针对若羌的沙尘与盐碱环境,远景实现机舱全密封、风道过滤、微正压防尘三重防护,核心大部件加强密封,采用高耐腐蚀材料,彻底抵御沙尘与碱性腐蚀。


     同时,机组自研叶片、齿轮箱、发电机等核心部件,100% 国产化,部件设计完全贴合现场极端工况,而非标准化外购,适配性远超行业水平。


     远景自研伽利略超感知系统的加持让风机实现主动预判、提前处置。系统通过数字孪生与实体风机同步,实时监控大部件振动、温度、运行状态,智能诊断故障趋势,将被动抢修变为主动预防,大幅减少停机时间。


   “如果满分10颗星,我给伽利略系统打11颗星。”袁东涛不无骄傲地说。


     据他介绍,远景风机的滑环碳刷系统运维周期延长至15个月,远高于行业标准,在运维人员有限、场站分散的若羌项目,极大降低了运维成本与工作量。


     人员调配更能说明问题,东区因故障率高需增派运维人员,而西区运维团队人数更少,却能高效完成所有运维工作。


     在这片极限试炼场,远景能源用实战数据证明了大兆瓦风机在沙戈荒极端环境的领先实力。


     作为“疆电外送” 第四通道的核心电源,若羌项目将塔克拉玛干的狂风转化为清洁电力,源源不断输送至川渝地区,支撑国家能源安全与双碳目标落地。


     从千年死亡之海,到如今绿电奔涌的能源绿洲,该项目的背后,是中国风电人向极限环境进军的勇气,是技术创新驱动的硬核实力。


     袁东涛和其他“守望者”依然坚守在戈壁滩上,看着风机叶片在风沙中不停旋转。


     他们知道,这片试炼场的故事还在继续,而中国沙戈荒风电的未来,正随着银翼的转动,愈发清晰明亮。



来源:太瓦能源 作者: 严凯
