11月8日12时36分,南京东送电力科技有限公司承建张北20兆瓦光伏发电项目全容量并网成功
发布日期:2017/11/9
11月8日12时36分,张北亨吉新能源有限公司20兆瓦光伏发电项目全容量并网成功,南京东送电力科技有限公司张北项目部启委会所有成员与张北亨吉新能源有限公司相关负责人员共同见证了这一刻。

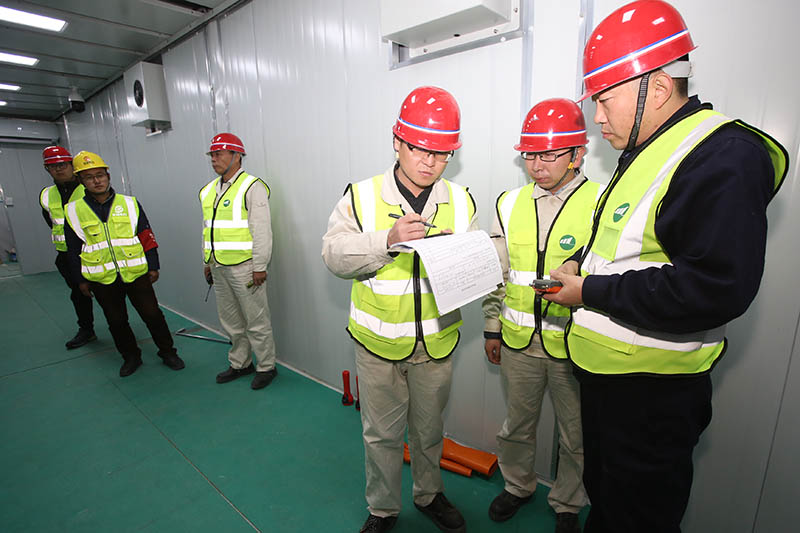

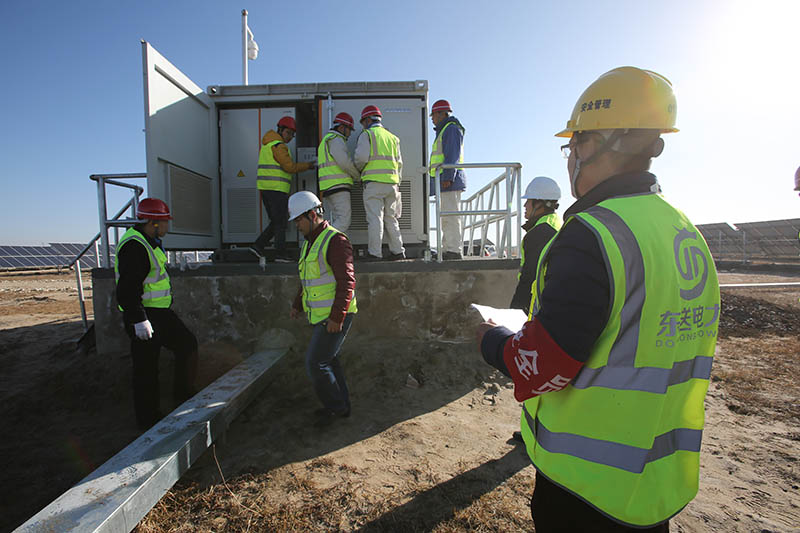

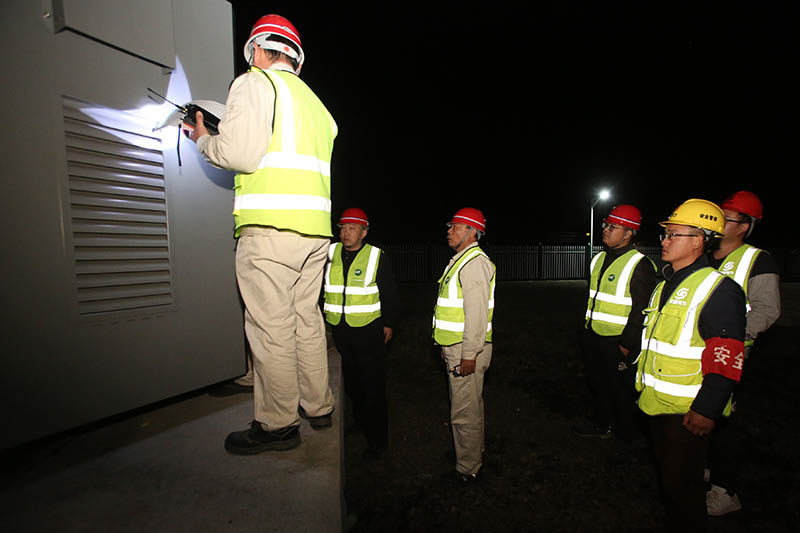

据介绍,由南京东送电力科技有限公司携手张北亨吉新能源有限公司承建的《张北20MWp光伏发电项目》,于2017年11月7日18时0分,正式开始执行张家口调控中心启动方案。在东送电力各级领导关怀和各部门的支持和帮助下,南京东送电力科技有限公司张北项目部的严密组织下,在建设单位、监理单位、调试单位、施工单位、设备厂家及相关单位的共同努力下,11月7日18时整,张北亨吉20MWp光伏发电(亨吉时令湖光伏电站)启动前工作准备就绪。
截至2017年11月8日凌晨2时,亨吉时令湖电站35KV母线及光伏#1、#2集电线路充电完成,次日9点40分第一台发变单元成功并网,截至2017年11月8日12时36分,20台发变单元全部成功并网,并经建设单位确认。

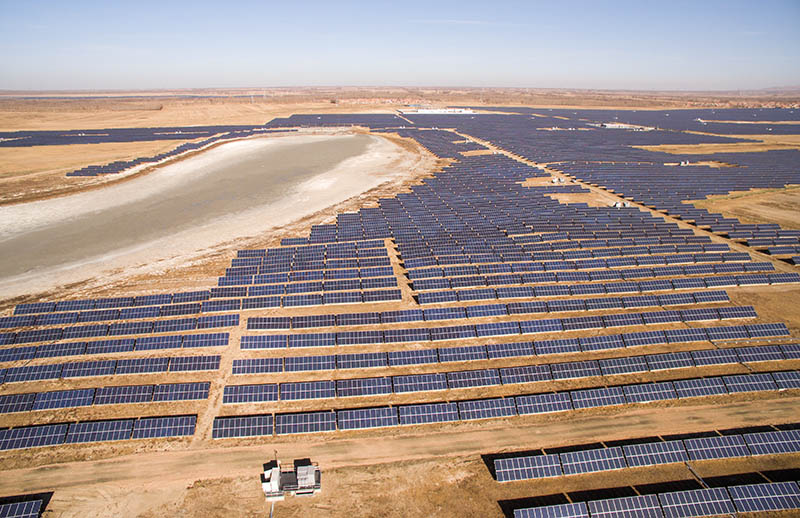

目前,张北20MWp光伏发电项目(亨吉时令湖光伏电站)全容量成功进入商业试运行。(张家口日报社全媒体记者 陈亮)
