德国记忆!南都电源调频储能PCR项目航拍日志
发布日期:2018/6/22
2017年,南都电源与德国Upside公司签署了建设总容量超过50MW/110MWH的调频储能电站。经过近一年的准备及调试,一期项目将于今年6月竣工。
2017年12月,项目完成BESS系统的设计与生产

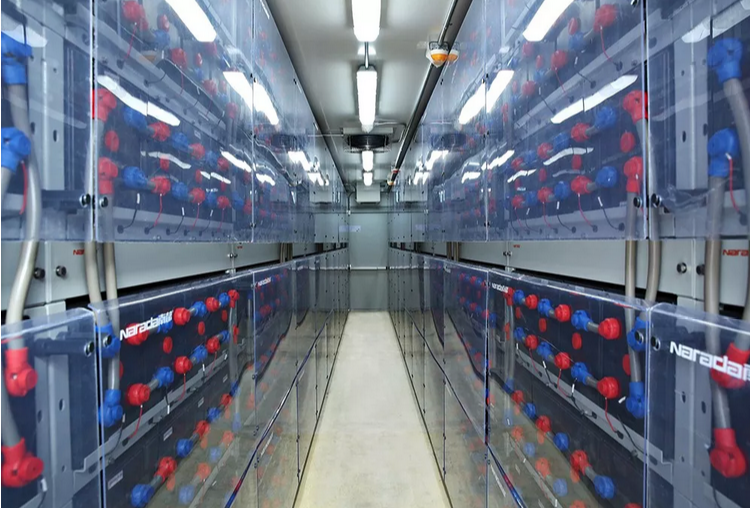

集装箱式储能系统内部布局及核心组件
2018年3月,首套系统在德国联调成功

2018年3月,项目水泥底座浇筑现场
2018年4月,完成项目水泥基座间土面区平整碾压工作
2018年4月,完成设备门水泥底座、路面清洁工作

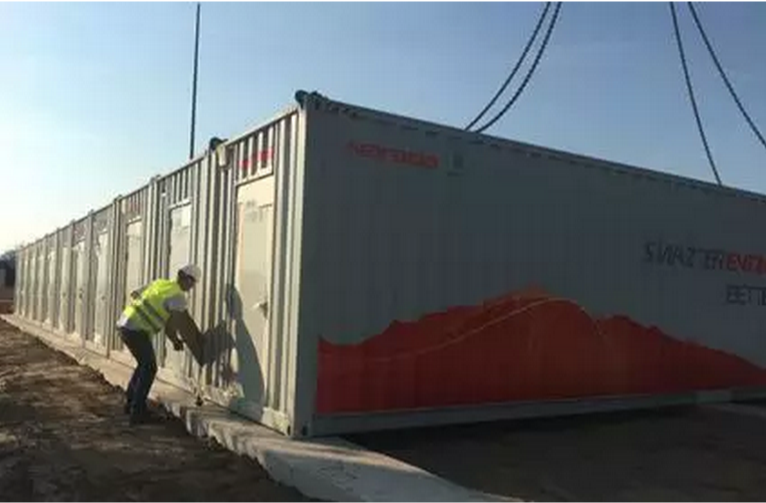

2018年4月,集装箱在德国莱比锡进行吊装
吊装完成后现场图片
2018年4月,完成风机外罩的安装

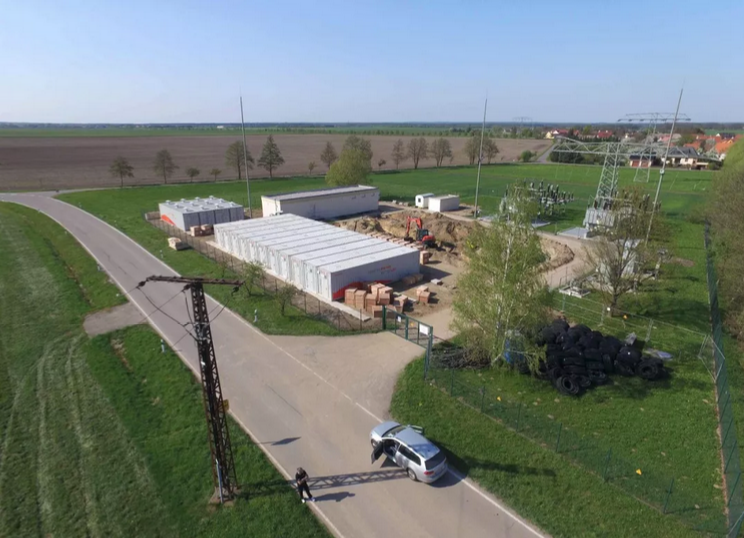

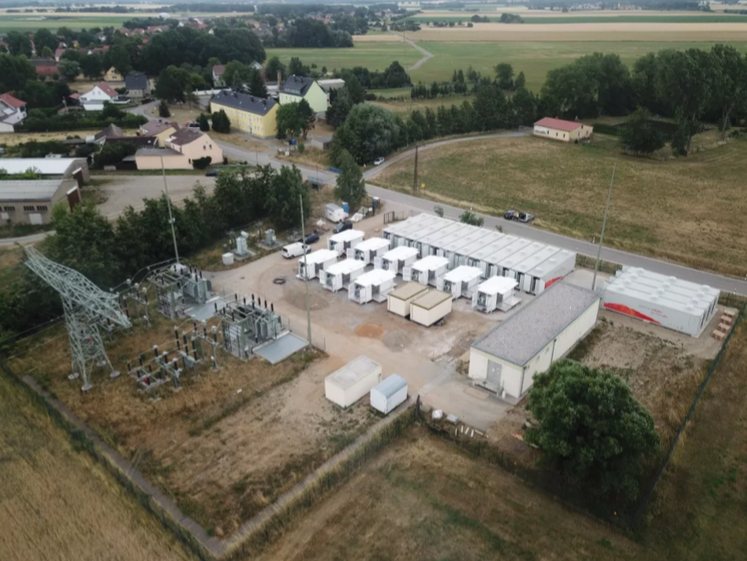

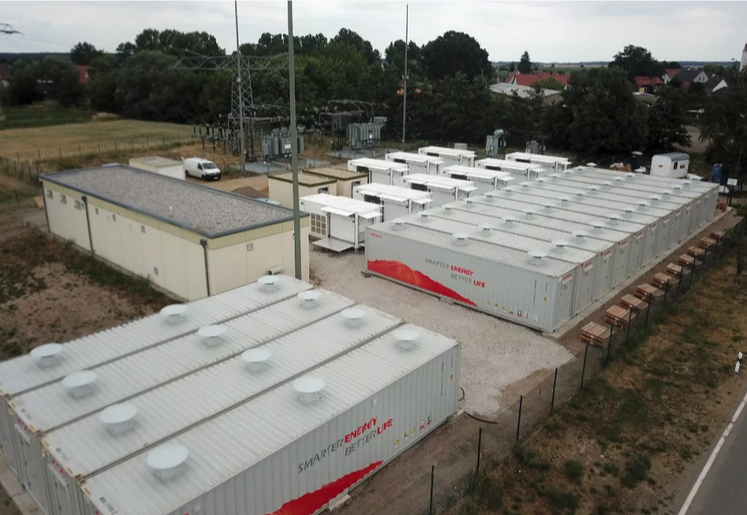

2018年6月,完成一期项目整体工程建设
来源:南都电源
