澳洲户储边界扩至1MW:工商业屋顶的“缺失中段”被补上了

发布日期:2026/10/27

      在澳大利亚,屋顶光伏早已成为常见景观,但学校、农场、仓库和小型工厂的开发速度却明显落后。这些建筑拥有更大的屋顶和稳定的白天负荷,限制市场发展的并不完全是设备价格,而是长期存在于100kW附近的政策边界。

      过去,不超过100kW的系统可以通过小规模可再生能源计划获得小型技术证书;一旦超过100kW,证书、计量、并网和后续管理方式都会发生变化。对于大型地面电站而言,这些程序属于正常开发成本,但对于一座只计划安装数百千瓦光伏的学校、农场或者仓库来说,额外的时间和管理成本可能直接影响投资决定。

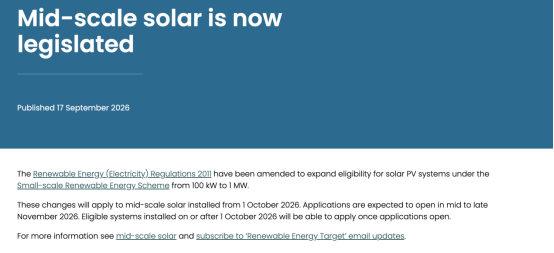

     图1. 澳大利亚清洁能源监管机构确认,小规模可再生能源计划的光伏适用范围已由100kW扩大至1MW,新规则适用于2026年10月1日起完成安装的合格中型光伏系统。图片来源:Clean Energy Regulator

     2026年9月,澳大利亚完成相关法规修订。从10月1日起,装机容量超过100kW、但不高于1MW的合格光伏系统,也可以进入小规模可再生能源计划,通过小型技术证书获得前期支持。

     澳大利亚清洁能源监管机构仍将这一范围称为“中型光伏”,并没有把1MW项目重新定义为家庭系统。真正发生变化的是支持机制:过去夹在住宅光伏与大型电站之间的中小工商业市场,现在终于拥有了一条更匹配其规模的政策通道。

     为了适应澳洲新的发展需求,麦田、禾迈等户储、工商储领军企业纷纷推出了适应新需求的产品,澳洲市场可能从不缺机遇。

     澳大利亚并没有突然
     把1MW变成家用光伏

     首先需要说明的是,澳大利亚并没有在工程意义上把一座1MW光伏电站视为普通家庭系统。

     澳大利亚清洁能源监管机构仍然把100kW至1MW的项目称为“中型光伏”,这些项目仍需满足规划许可、结构安全、电气设计、产品认证和电网接入要求。政策改变的主要是项目获得支持的方式,而不是取消相应的技术责任。

     澳大利亚的小规模可再生能源计划,英文简称为SRES。符合条件的光伏系统可以根据装机容量、所在区域和预估发电量创建小型技术证书,也就是STC。安装商或者项目开发商通常会将这些证书出售,并把相应价值直接体现在项目报价中,因此业主感受到的往往不是安装完成后每年领取一笔补贴,而是项目初始价格直接下降。

     过去,100kW是这套机制的一条重要边界。100kW以内的系统可以通过STC一次性体现未来一段时间的环境价值,而超过100kW的项目,通常需要进入面向大型发电设施的制度框架,通过实际发电量持续创建大型发电证书。后者需要更完整的计量、注册和后续管理,对于几百兆瓦的电站来说并不奇怪,但对于一个只有几百千瓦的仓库屋顶来说,管理成本占项目投资的比例可能明显偏高。

     这就产生了一种政策上的“断层”。一家企业可能实际需要150kW或者300kW光伏,但为了保留相对简单的证书路径,最后只安装99kW;另一家企业即使拥有足够大的屋顶,也可能因为项目超过100kW后流程改变,而选择继续观望。

      此次调整并不是简单增加补贴规模,而是把这段长期覆盖不足的容量区间重新纳入更适合分布式项目的支持机制。

     家庭光伏已经很普及
     企业屋顶却没有充分利用

     澳大利亚选择在这个时候扩大政策边界,与当地光伏市场已经形成的结构有关。

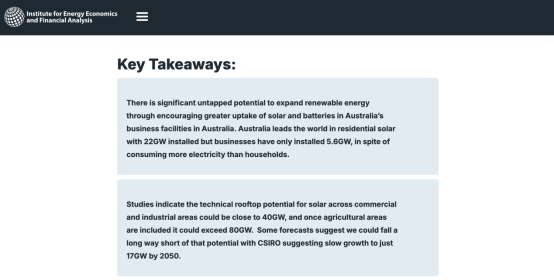

      图2. IEEFA数据显示,澳大利亚居民屋顶光伏装机约22GW,而工商业屋顶光伏只有约5.6GW;如果计入农业建筑,其技术开发潜力可能超过80GW。图片来源:IEEFA

      根据澳大利亚政府引用的数据,当地居民光伏累计装机已经达到约22GW,而企业屋顶光伏只有大约5.6GW。能源经济与金融分析研究所的研究还显示,如果把商业、工业和农业建筑计算在内,澳大利亚工商业屋顶的光伏技术潜力可能超过80GW。

     这意味着,澳大利亚并不缺少可以安装光伏的屋顶,真正缺少的是一套能够让中型项目顺利完成投资决策的机制。家庭光伏的优势在于产品相对标准化。安装商可以根据住宅面积、用电量和配电条件,迅速提供一套成熟方案,消费者也容易理解安装光伏后能够节省多少电费。大型电站则拥有专业开发团队,可以处理土地、融资、并网、购电协议和工程建设等问题。

      处在两者之间的中小型工商业项目却更复杂。企业可能租用厂房,业主和用电者不是同一个主体;项目投资还需要与生产设备、仓储扩建和车辆采购竞争预算;不同配电公司的电价结构、需量费用和并网要求也不完全相同。

      更重要的是,许多企业虽然白天用电量较高,但能源并不是主营业务。管理层可能知道屋顶光伏能够降低电费,却不愿意为了一个200kW或者500kW的项目投入大量时间研究证书交易和项目注册。

     澳大利亚政府把这一市场称为能源转型中的“缺失中段”,原因正在于此:这些项目的规模已经超过普通家庭系统,却又没有大到足以承担大型电站的完整开发成本。

     固定五年的证书期
     让项目收益更容易计算

     此次政策还有一个容易被忽略的细节。澳大利亚现有小型光伏项目的证书计算期会随着2030年临近而逐年缩短,但新纳入计划的100kW至1MW中型项目,可以按照固定五年的预估发电期创建STC。

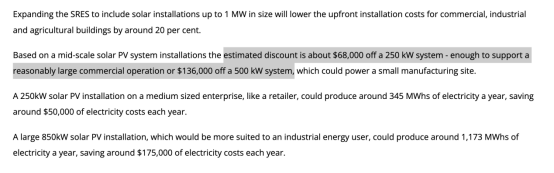

      图3. 澳大利亚政府测算,扩大SRES适用范围后,250kW和500kW中型光伏项目的前期成本支持可能分别达到约6.8万澳元和13.6万澳元,实际金额仍取决于项目条件和证书价格。图片来源:Australian Government

     对于企业而言,这意味着项目在投资决策阶段就可以获得一笔相对明确的前期价值,而不必等待光伏系统投运后,再根据每年的实际发电量逐步获得证书收入。澳大利亚政府给出的测算显示,一套250kW光伏系统可能获得大约6.8万澳元的前期成本减免,一套500kW系统可能获得约13.6万澳元的减免。按照政府采用的用电和发电假设,一套850kW系统每年可发电约1173MWh,为合适的工业用户节省约17.5万澳元电费。

     这些数字不能直接套用到每一个项目,因为实际收益还会受到光照条件、屋顶朝向、自用比例、电价合同、设备成本和并网限制影响,但它们说明了政策调整对项目现金流的影响方式。如果一家企业原本需要投入数十万甚至上百万澳元建设光伏系统,前期成本下降约20%,不仅会缩短投资回收时间,也可能让原本无法通过内部投资门槛的项目重新进入讨论。

     对于学校、社区建筑和农场而言,这一点尤其重要。这类项目通常拥有较长的使用周期,却不一定拥有充足的前期预算;如果支持能够在安装阶段直接体现,项目就更容易获得贷款、租赁或者能源服务合同的支持。

     补贴通道简化
     不等于可以跳过并网审批

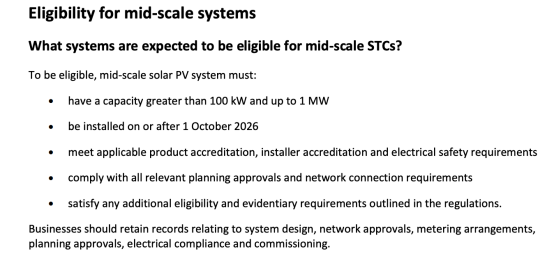

     不过,企业不能把这项政策理解成“只要不超过1MW,就可以像家庭光伏一样直接安装”。澳大利亚清洁能源监管机构已经明确,100kW至1MW的系统仍然必须满足相关规划、建筑、电气安全和电网接入要求,光伏组件、逆变器及相关设备还需要出现在澳大利亚清洁能源委员会的合格产品名单中,项目设计和安装也需要符合Solar Accreditation Australia的要求。

     图4. 100kW至1MW中型光伏进入SRES,并不意味着取消审批。项目仍需满足产品认证、安装资质、电气安全、规划许可和电网接入等要求。图片来源:Clean Energy Regulator

      对于已经在10月1日以后完成安装的项目,STC申请预计到2026年11月中下旬才会正式开放。项目的安装日期以系统首次具备发电和送电能力的测试投运日期为依据,而不是设备运到现场或者组件固定到屋顶的日期。

     中型项目还需要保存系统设计、并网批准、建筑许可、结构工程报告、计量资料、电气合格证明和调试记录。监管机构甚至要求安装人员在最终安装和调试阶段保留带有时间和地点信息的现场照片,以证明相关工作确实由具备资格的人员完成。因此,这项改革减少的主要是证书机制与项目规模之间的不匹配,并没有取消配电公司的并网审查。

     一座500kW光伏系统即使符合STC要求,也不代表可以向电网送出500kW。如果当地配电网络的承载能力有限,项目仍可能需要设置出口上限、增加保护设备,或者配合动态出口控制。

     对设备企业来说,市场扩大的同时,产品认证、并网适配和本地技术服务的重要性也会同步上升。

     工商业屋顶真正需要的
     不只是更大的逆变器

     从住宅光伏走向100kW至1MW的中型项目,并不只是把组件和逆变器数量成比例放大。

     仓库和工厂屋顶经常分布着天窗、通风设备、空调机组和消防通道,不同区域的朝向、倾角和遮挡条件也可能存在明显差异。一套看起来面积很大的屋顶,真正可以连续铺设组件的区域可能被分割成许多不规则部分。

     在这种场景下,如果一串组件中的某一块受到遮挡,或者不同屋面之间的光照条件不一致,系统设计和后期维护就会变得更加复杂。工商业项目持续运行的时间通常很长,一旦出现发电异常,运维人员还需要尽快判断问题究竟来自组件、线缆还是逆变器。

     图5. 禾迈MIT系列三相微型逆变器面向工商业及大型户用光伏场景,采用8合1设计,单台交流输出功率覆盖4kW至5kW。图片来源:Hoymiles

      这也是组件级电力电子技术开始进入中小型工商业项目的原因。针对商业及工业屋顶,禾迈已经形成由HMT和MIT系列组成的微型逆变器方案。其中,MIT系列采用三相输出和8合1设计,单台输出功率覆盖4kW至5kW,并通过组件级最大功率跟踪和监控,减少不同朝向、局部遮挡和单块组件状态差异对整个系统的影响。

     与传统高压直流组串方案相比,微型逆变器将直流转换分散到组件附近,屋顶上的直流电压相对较低,同时可以在监控平台中查看更细化的发电状态。对于屋面被天窗和设备分割、不同区域需要分阶段施工的项目,这种模块化设计可以提高布局灵活性,也方便后续定位异常组件。

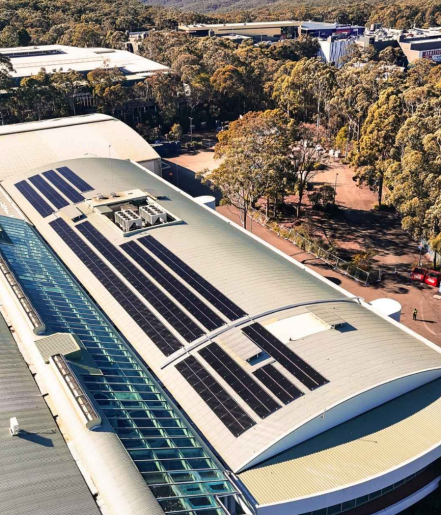

     图6. 禾迈位于澳大利亚堪培拉的100kW工商业光伏项目。项目屋顶带有弧度并存在局部遮挡,采用HME-1200微型逆变器实现不同组件的独立功率跟踪。图片来源:Hoymiles

      禾迈此前曾在澳大利亚公布一个100kW商业屋顶项目案例。该项目位于堪培拉,屋顶带有弧度并存在局部遮挡,项目采用四路输入微型逆变器完成设计和安装。这个案例不能代表所有100kW以上项目都适合采用微型逆变器,却说明当工商业屋顶形态复杂、业主重视组件级监控和后期维护时,系统方案不一定只能围绕传统集中式设计展开。

     当然,进入澳大利亚补贴项目的具体产品仍需以安装时有效的合格产品名单为准。随着政策把项目上限提高到1MW,企业竞争的重点将不只是逆变器额定功率,而是谁能够在复杂屋顶、并网控制、监控运维和全生命周期成本之间找到更合适的平衡。

     光伏容量扩大后
     储能为什么会被带动

     这次政策扩围直接支持的是光伏,并不意味着100kW至1MW的工商业电池也自动获得同一项补贴。但从项目运行逻辑来看,中型光伏增长很可能带动储能需求。

     一所学校或者办公楼的主要负荷与光伏发电时间比较接近,白天产生的电力可以被空调、照明和办公设备直接消耗,因此未必需要配置很大的电池。仓库、冷库、农场和制造企业的情况则更加复杂。部分企业的用电高峰可能出现在清晨、傍晚或者夜间;有些工厂不仅按照用电量缴费,还需要承担由短时间最大负荷形成的需量费用;另一些项目即使拥有足够大的屋顶,也可能受到并网出口容量限制。

      如果光伏系统在中午产生大量电力,而企业当时无法完全消耗,增加组件不一定能够继续提高项目收益。储能可以把这部分电量转移到傍晚使用,也可以在企业负荷突然上升时放电,降低从电网取电的峰值。这意味着,未来的工商业项目可能不再简单追求“屋顶能够安装多少组件”,而是需要共同计算光伏容量、企业负荷、电池容量、出口限制和电价结构。

      一套500kW光伏系统,未必需要配置500kW的储能功率;一家拥有夜间生产负荷的工厂,也可能更需要较长的储能时长,而不是单纯提高电池瞬时输出。真正决定方案的,是企业一天之内如何用电,以及不同时间的电力成本。

     从光伏项目
     升级为企业能源系统

     随着项目进入100kW至1MW区间,业主对设备的要求也会发生变化。家庭用户通常关心停电时能否继续使用冰箱、照明和网络,而工商业用户还会关注生产设备能否连续运行、需量费用能否下降、电池能否按照电价自动充放电,以及未来增加充电桩或者扩大光伏时是否需要重新建设整套系统。

     针对澳大利亚市场需求的新变化,各家领先企业都开启了新的产品解决方案升级。

     比如说,麦田能源在今年推出了Power Beast光储方案,由H3 Plus三相混合逆变器、CQ7高压电池和能源管理平台组成。H3 Plus交流输出覆盖50kW至125kW,最多支持三个独立电池输入。一台125kW H3 Plus搭配三组CQ7双塔电池,可提供约300kWh的储能容量。

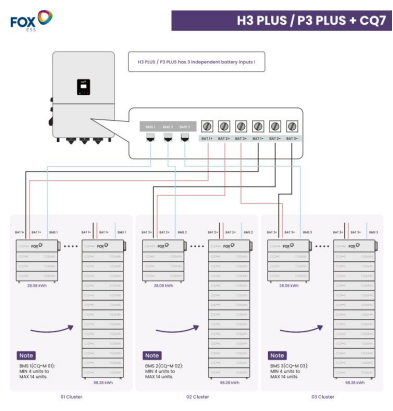

     图7. 麦田能源H3 Plus + CQ7 系统连接示意图

     农场、小型工厂和仓库的用电需求,会随着业务扩大而增加。Power Beast采用模块化设计,可以先按当前需求配置,以后增加设备或扩大生产时,再按需扩储,前期投入更灵活。

      模块化设计也让安装更简单。CQ7采用双塔布局,大容量也不用堆成一座“电池高塔”,整体低矮紧凑,摆放和安装更方便。电池模块约30秒就能完成堆叠安装,模块间实现“0接线”。在Power Beast发布会演示中,整套工商业储能设备的组装与接线约半小时就完成了,调试和日常操作也很简单。

     Power Beast运行效率高,有助于减少电力转换损耗。对农场、小型工厂和超市来说,突然停电可能打断生产或营业。完成备电配置后,Power Beast可0毫秒无感切换到备用供电,支持生产控制、通信等关键设备,无需额外安装STS切换装置。

     从逆变器、电池系统到能源管理平台,麦田能源都坚持自主研发,让软硬件配合更顺畅,管理用电更高效。中午发的电用不完,就先存起来;用电高峰时再拿出来用,减少从电网买电。如果电网限制向外送电,系统也能优先储存余电,必要时调整光伏发电功率。打开FoxCloud 2.0 APP,用户就能看清发电、用电、电池余量,以及电去了哪里。

      APP里的AI Mode还能结合用电习惯、光伏发电预测、天气预测和电价信息,优化充放电安排,帮助降低用电成本、提高系统运行收益,也减少手动设置的麻烦。

      澳洲各地的户外环境不同,部分内陆和高海拔地区冬季会出现零下低温。CQ7提供带加热功能的配置,帮助电池满足低温充电需求,加上户外防尘防水设计,更好地适应农场、仓库等场所的使用环境。

     这种方案与澳大利亚新打开的“中间市场”具有较高的匹配度。100kW至1MW的项目既需要比家庭系统更强的功率和调度能力,又往往不希望承担大型储能电站的建设复杂度,模块化逆变器、电池和能源管理系统因而有机会成为两者之间的连接点。

     需要强调的是,工商业储能仍需单独测算项目收益,不能把光伏获得的STC支持直接计算到电池上。不同州的电池激励、电价机制和电网服务市场也不完全相同,企业在配置储能前仍需结合当地规则进行评估。

     100kW至1MW
      为什么会成为新的增量区间

      这一容量区间的吸引力,在于它能够覆盖大量数量分散但需求真实的用电场景。一座社区活动中心可能只需要一百多千瓦,一所学校可能需要两三百千瓦,一个物流仓库可能拥有安装500kW光伏的屋顶,而食品加工厂或者大型农场的需求则可能接近1MW。

      这些项目单体规模远小于地面电站,却可以直接在负荷附近发电,减少企业从电网购买的电量,也不需要额外占用大面积土地。对于配电网络而言,如果项目保持较高的现场消纳比例,还可能减轻白天部分时段的供电压力。

     更重要的是,中型工商业客户通常拥有更加清晰的节能动机。家庭用户每月节省几十或者几百澳元,可能需要较长时间才能感受到投资差异;对于一家持续运行的工厂或者冷库而言,电费每下降几个百分点,就可能直接影响经营成本。只要项目收益能够被清晰计算,企业就可能比普通家庭更愿意采用能源管理、储能和智能调度方案。

     不过,这个市场不会简单复制澳大利亚过去的户用光伏模式。家庭光伏依赖大量标准化销售和快速安装,而中型项目需要进行现场勘察、结构评估、负荷分析、并网设计和长期运维。企业客户也不会只比较组件和逆变器的单价,而会关注系统能否稳定运行、出现故障后多久能够恢复,以及供应商能否持续提供软件和技术支持。

     因此,100kW至1MW市场扩张后,最先受益的可能不只是设备制造商,还包括拥有本地设计、安装、融资和运维能力的综合服务商。

     澳大利亚打开的
     不是一条简单的补贴通道

     从表面上看,这项政策只是把SRES的光伏上限从100kW提高到1MW。从市场结构来看,它实际上是在承认一个长期存在的问题:学校、农场、仓库和中小型工厂既不是普通家庭,也不是大型发电企业,过去用100kW作为制度分界,很难反映这些用户真实的能源需求。

      新政策为中型项目提供了更加直接的前期支持,却没有取消并网、认证和安全要求;它降低了投资门槛,也把更多注意力引向复杂屋顶设计、出口控制、储能配置和能源管理。

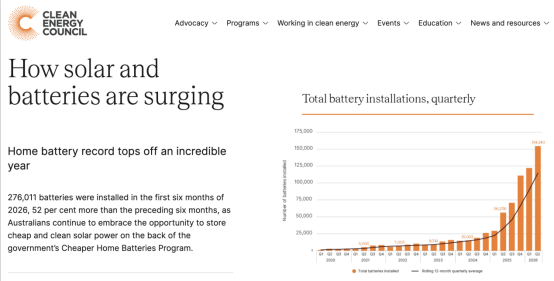

     图8. 2026年上半年,澳大利亚新增屋顶光伏装机1.89GW,涉及超过18万套系统,新增容量较此前半年增长30%。图片来源:Clean Energy Council

      澳大利亚过去十多年已经证明,成熟的证书机制能够迅速推动家庭光伏普及。现在,它准备把同一套政策工具延伸到更大的商业屋顶。下一阶段值得观察的,不只是100kW至1MW光伏究竟会增加多少装机量,而是这些项目最终会停留在单纯的屋顶发电,还是逐渐发展成由光伏、储能、充电设备和能源管理平台共同组成的企业能源系统。

      如果后一种趋势出现,澳大利亚新打开的就不只是一个中型光伏市场,而是一块过去长期被忽略的中小工商业光储市场。

来源:侯兵houbing的光伏与储能笔记
