碳中和倒计时:波兰的“核能按钮”与“风光开关”
发布日期:2025/9/27
波兰核电首堆已延至 2036 年,缺成功条件且适配难,与此同时风光的快速崛起反成亮点。
波兰正处于能源转型的十字路口,当下的抉择将影响其未来数十年的经济与安全。政府已承诺建设6至9 GW核电,首期为波罗的海沿岸的三座AP1000反应堆。然而,项目尚未开工便已遭遇融资不确定与工期延误,首座反应堆原定2033年投运,如今推迟至至少2036年。

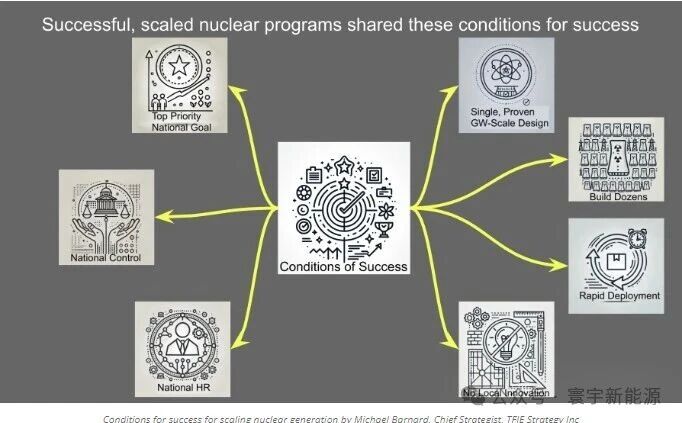

波兰的雄心呼应了过去以核电为能源支柱的尝试,但历史与现实的证据指向另一条道路。核电要规模化成功,需要将其作为国家战略优先事项,与军工结合,采用单一机型并批量建设,并在许可、融资、施工全链条保持强有力的国家控制。法国与韩国在上世纪七八十年代达成了这些条件,但今日的波兰并不具备。
缺乏军事背景使波兰的核电计划从一开始就显得脆弱。核电高昂的成本和风险,在过去往往因与核武计划捆绑而被国家安全逻辑所接受。而波兰作为《不扩散核武器条约》签署国,明确放弃发展核武。尽管领导人表态愿意在面对俄罗斯威胁时在境内部署北约核武器,但这恰恰凸显了波兰安全依赖联盟而非自主核力量。

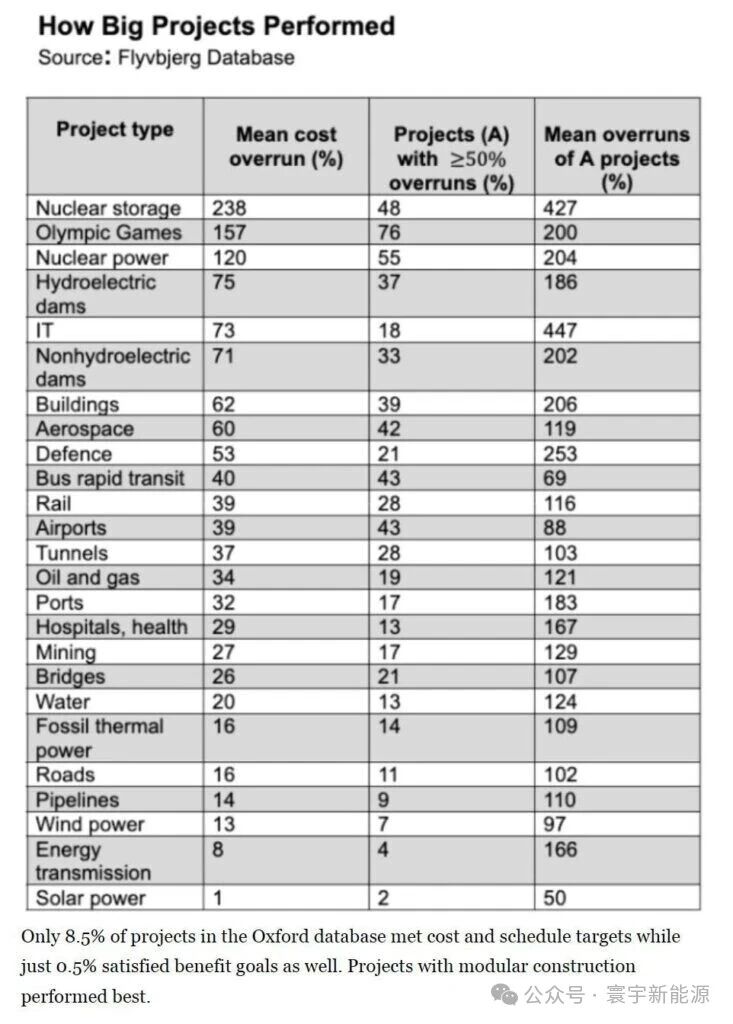

波兰所选的AP1000机型曾被西屋公司宣传为解决核电高成本、复杂性与安全性的答案。但实践令人失望:美国项目巨额超支、严重延误,最终导致西屋公司2017年破产;在中国,虽建成四座机组,但工期同样延长,且未形成预期规模化扩展。结果表明,即便是“简化”的新型设计,依旧难逃财务与交付风险。
波兰选择AP1000也意味着其核电未来将深度依赖美国:机型由美国核管会授权,技术转让、设计服务及关键部件均需持续合作。这一依赖带来地缘政治风险。在美政局动荡、联盟紧张之际,若政策或出口管制生变,项目或将受阻、成本上升,而风能、光伏及欧洲技术则无此隐忧。
小型模块化反应堆(SMR)常被视为破解核电困境的潜在方案。但现实是,SMR同样受制于规模经济不足、监管成本高、延误风险大。波兰作为核电新手,很难从“理论上的模块化”中获益。尽管Orlen与Synthos宣布SMR计划吸引眼球,但并未改变经济逻辑。
即便核电如期建成,其与高比例可再生能源电网的适配也充满挑战。大型核电机组最适合稳定运行,但波兰已快速部署风光,煤电比重下降,电网已出现电力过剩时段。核电的不灵活将迫使系统额外建设储能、需求响应或跨国互联,带来核电特有的高昂成本。若装机达9 GW,核电将占全国峰值需求的逾三分之一,不得不削减风光出力。
相比之下,可再生能源成绩斐然。过去十年,波兰光伏从零跃升至22 GW以上,陆上风电达11 GW,大幅削减煤电比重。电价在晴天和大风时下降,电力削减现象初现,显示能源系统正在加速转型。海上风电与跨境互联也已在推进。这些成就证明风光储才是提升安全、去碳化的现实路径。
综上,波兰核电计划已显颓势:缺乏成功的条件,延误在即,且将迫使电网承担额外成本。历史经验与现实趋势均表明,波兰若坚持风光、储能与互联,将以更快、更低成本、更低风险实现能源安全与去碳化。
来源:寰宇新能源
