从项目到行业:澳大利亚BESS长时储能爆发

发布日期:2025/9/26


      澳大利亚在引领8小时及以上BESS长时储能方面处于全球领先地位。该国正在积极推动多个创纪录的项目,例如RWE的Limondale项目和Edify Energy的Nowingi项目,其中一些项目因其巨大的规模而被称为“全球最大”。这种领先地位得益于澳大利亚积极的政府政策和市场需求,澳大利亚已成为BESS长时储能技术商业化和大规模部署的全球先行者。


      长时储能势在必行:市场驱动力与政策环境


      2025年9月,能源巨头RWE在澳大利亚新南威尔士州开发的利蒙代尔(Limondale)BESS项目在AEMO注册并进入调试运营阶段,预计今年年底将全面投入使用,成为澳大利亚首个正式投入运营的8小时BESS。


     这一转变的核心驱动力在于澳大利亚国家电力市场(NEM)日益增长的能源安全需求。维多利亚州的Yallourn和Loy Yang A等大型燃煤电厂计划分别于2028年和2035年关闭,这为国家电力市场(NEM)带来了显著的“可靠性缺口”挑战。与此同时,澳大利亚的可再生能源渗透率持续提高,导致电网在太阳能和风能发电量充足的白天出现电力过剩,而在夜间需求高峰期则面临供应短缺的困境。


      传统的短时BESS(通常为1-2小时)主要用于频率控制和短期峰值削减,无法解决这种长达数小时甚至跨越整夜的供需不平衡问题。因此,能够提供8小时或更长持续放电能力的长期储能解决方案变得至关重要。8小时及以上时长的BESS能够有效弥合这一缺口,提供长时间的电力供应,从而成为电网稳定和可再生能源深度整合的关键基础设施。长时储能(LDES)因此被视为构建未来高可再生能源电网的“基石”,其重要性已上升到国家战略层面。


     支撑这一市场爆发性增长的,是一系列前瞻性的政府政策和机制。新南威尔士州的长期能源服务协议(LTESA)和联邦政府的容量投资计划(CIS)通过为项目提供长期收入保障,极大地降低了投资风险。这些政策机制的成功不仅证明了政府干预能够有效解决市场失灵问题,更将高资本、长回报周期的基础设施项目推向了私人资本。与此前的BESS项目主要依赖于政府机构(如清洁能源金融公司CEFC)的独家融资不同,长时储能项目的财务可行性正吸引着越来越多的传统商业银行参与。这种融资模式的演变表明,BESS作为一种可靠、可行的基础设施资产已获得金融市场的广泛认可,为未来大规模项目开发降低了资本门槛。


      联邦政府与市场机制

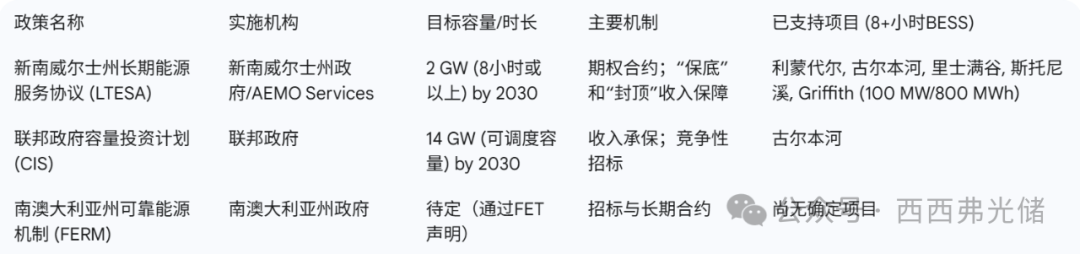

      AUSTELA 和 ASTRI 认为,长时储能 (LDS) 定义应保持在 8 小时以上,并在未来的招标中加大对在电力系统中部署 12 小时和 15 小时储能的激励。为刺激长时储能市场的投资,澳大利亚联邦和各州政府已出台多项创新性政策机制。


     新南威尔士州长期能源服务协议(LTESA)


      新南威尔士州(NSW)政府的《电力基础设施路线图》(Electricity Infrastructure Roadmap)核心便是LTESA机制。该协议本质上是一种期权合约,为项目运营商提供长期的收入保障。其独特的“保底”(floor)和“封顶”(ceiling)设计,旨在降低批发能源价格波动对项目的财务风险。当项目实际收入低于预定的保底价格时,政府将支付差额,确保项目获得最低收入;反之,如果收入超过封顶价格,运营商需将部分超额收益返还给政府。


     这种机制的实施,尤其针对化学电池提供了长达14年的协议期限,为长期储能项目提供了至关重要的收入确定性。这一设计解决了传统上此类项目因巨大资本需求和不确定回报流而难以获得商业融资的核心难题。通过将不确定的市场风险转化为可预测的现金流,LTESA成功吸引了私人投资,绝大多数8小时+ BESS项目均获得了LTESA支持。


     联邦政府容量投资计划(CIS)


      容量投资计划(CIS)是一项由联邦政府主导的收入承保机制,旨在加速可再生能源和可调度容量(如BESS)的投资。该计划通过竞争性招标,向项目提供长期收入安全网。根据最新的目标,CIS旨在到2030年额外提供14 GW的可调度储能容量,以支持电网可靠性并满足不断增长的电力需求。


     CIS通过为项目提供收入保障,使其能够在可再生能源高渗透率导致电力价格较低的环境中可持续运营。对古尔本河(Goulburn River)项目等同时获得CIS和LTESA支持的项目进行分析,可突出联邦与州级政策如何协同作用,共同推动关键基础设施的开发,这不仅分散了项目的财务风险,也展示了政策制定者如何通过不同的机制,以不同方式支持同一项目,以实现电网稳定和可再生能源整合的多重目标。


     南澳大利亚州可靠能源机制(FERM)


     南澳大利亚州正在建立一项名为“可靠能源机制”(FERM)的框架,旨在确保州内有足够的长期可调度电力容量,以应对该州独特的能源挑战,如预期中的燃气发电机组退役。FERM将通过“可靠能源目标”(FET)和招标流程来管理和采购所需的长期容量。其相关法规已于2025年出台,并计划在2025年第四季度启动首次招标。这表明,在联邦层面提供总体政策指引的同时,各州也在根据自身电网特点,积极开发定制化解决方案,这再次强调了政策对项目开发的决定性引导作用。

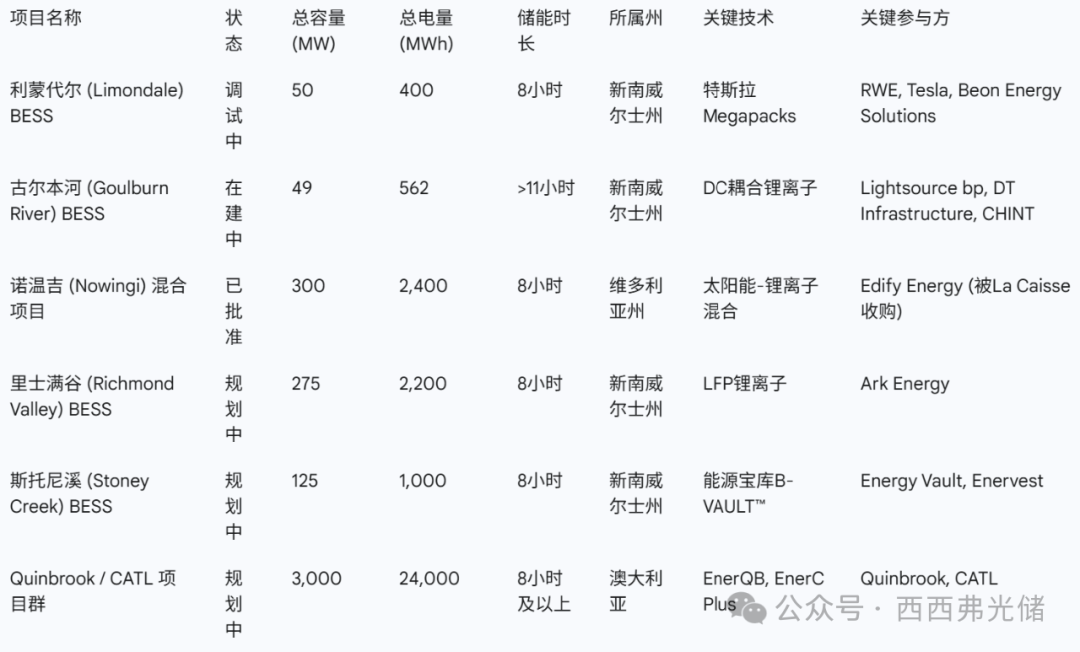

     澳大利亚已公开的8小时+ BESS项目名录


     截至2025年9月25日,澳大利亚所有已确认的8小时及以上时长BESS电池储能项目,并按其当前状态进行分类。


     1、已运营/调试中


      利蒙代尔(Limondale)BESS — 新南威尔士州

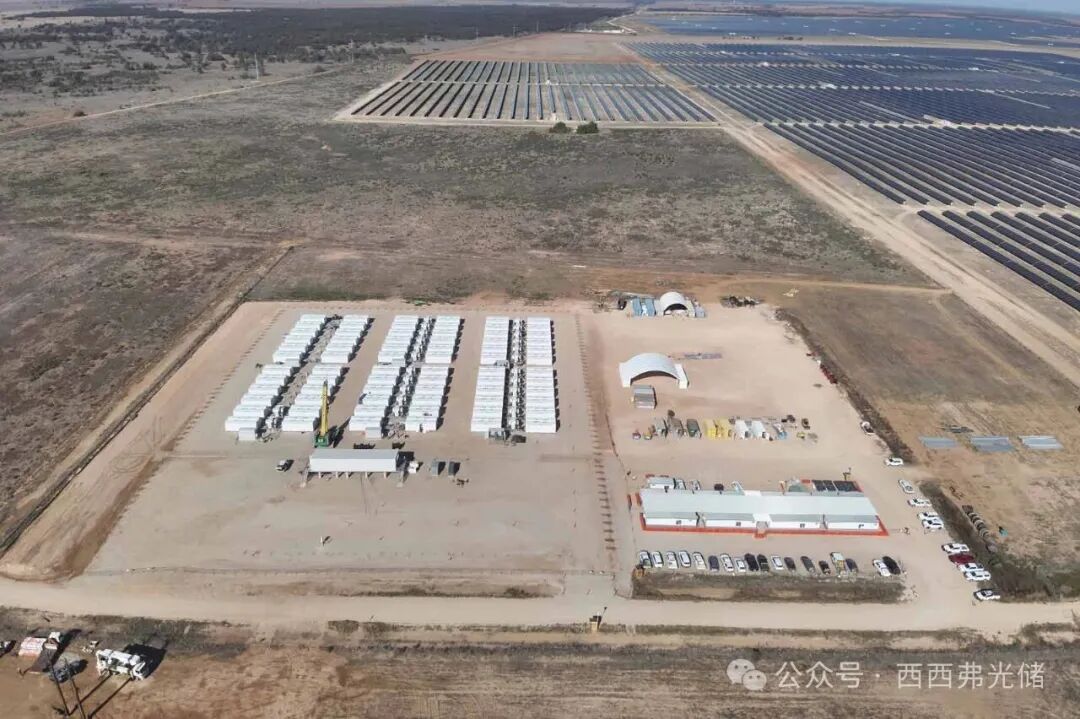

      项目概况: 由RWE Renewables Australia开发,利蒙代尔BESS是澳大利亚首个正式向澳大利亚能源市场运营商(AEMO)注册的8小时时长电池储能系统。该项目位于新南威尔士州巴尔拉纳尔德(Balranald)附近的利蒙代尔太阳能电厂旁。


      技术细节: 项目容量为50 MW / 400 MWh,由144个特斯拉Megapacks电池模块组成。有报道指出,实际安装容量甚至超过了招标规格,达到536 MWh。其8小时的持续放电能力使其能够解决更长时间的供需失衡,而不仅仅是传统的频率控制和峰值削减。


      时间线: 项目于2023年通过AEMO Services代表新南威尔士州政府进行的竞争性招标,赢得了首份针对长时储能的长期能源服务协议(LTESA)。RWE在获得LTESA合约约一年后做出了最终投资决定。该项目于2025年末进入调试阶段,预计在2025年底前全面投入商业运营。


      关键参与方: RWE Renewables Australia(开发商和所有者),特斯拉(电池供应商),Beon Energy Solutions(平衡电厂(BOP)承包商)。


       深层意义: 利蒙代尔项目的成功是锂离子技术在长期储能应用领域的一个决定性转折点。尽管新南威尔士州的长期储能招标最初被认为更倾向于抽水蓄能等其他技术,但利蒙代尔凭借其成本效益和快速部署能力赢得了首份LTESA。这不仅验证了锂离子技术在长时应用中的商业可行性,也为其后的大量8小时+ BESS项目铺平了道路,从而降低了市场对抽水蓄能的过度依赖。


     2、在建中


      古尔本河(Goulburn River)BESS — 新南威尔士州


      项目概况: 由Lightsource bp开发,是一个与585 MW太阳能发电场共址的混合项目。该项目位于新南威尔士州梅里瓦(Merriwa)附近。


      技术细节: 项目包含一个49 MW / 562 MWh的长时直流(DC)耦合电池储能系统。其超过11小时的储能时长远超8小时门槛。该项目独特的DC耦合技术使其能够与太阳能阵列共享逆变器和并网点,有效减少了能源转换中的损耗,提高了整体系统效率。
时间线: 电池组件于2025年启动建设,与太阳能电厂的建设同步进行。资产预计将于2026年末通电。


      关键参与方: Lightsource bp(开发商),DT Infrastructure(工程、采购与施工(EPC)服务),CHINT(电池技术供应商)。


      深层意义: 古尔本河项目是政府政策协同作用的典范。该项目的两个电池系统分别获得了新南威尔士州LTESA和联邦CIS的支持。这种州与联邦的双重支持模式不仅分散了项目的财务风险,也展示了政策制定者如何通过不同的机制,以不同方式支持同一项目,以实现电网稳定和可再生能源整合的多重目标。


      3、规划中与已批准


      埃迪菲能源(Edify Energy)诺温吉(Nowingi)混合项目 — 维多利亚州


      项目概况: 这是一个大型太阳能-电池混合项目,由埃迪菲能源(Edify Energy)开发。项目已获得联邦《环境保护和生物多样性保护法案》(EPBC Act)的批准。


      技术细节: 项目计划将一个300 MW太阳能光伏电厂与一个集成式的300 MW / 2,400 MWh BESS相结合,储能时长为8小时。
时间线: 截至2025年9月,该项目已获得联邦环境批准。


      关键参与方: Edify Energy(开发商),已被全球投资集团La Caisse收购。


     方舟能源(Ark Energy)里士满谷(Richmond Valley)BESS — 新南威尔士州


     项目概况: 该项目是方舟能源在澳洲开发的太阳能-电池混合项目,位于新南威尔士州北部河流(Northern Rivers)地区。


      技术细节: 电池储能系统容量为275 MW / 2,200 MWh,储能时长为8小时。值得注意的是,该项目计划采用锂-铁-磷酸盐(LFP)电池。LFP电池不含钴和稀土金属,且具有更安全的化学和机械结构,循环寿命更长。


      时间线: 项目于2023年12月在NSW《电力基础设施路线图》的第三轮招标中,赢得了长时储能的LTESA。环境影响报告书(EIS)于2024年7月展出,并于2024年8月结束公众咨询。


     深层意义: 里士满谷项目表明,在技术选择上,开发商正日益重视供应链的可持续性、安全性和成本效益。LFP电池的选择不仅是出于性能考量,更重要的是它解决了关键矿物(如钴)供应链中与伦理和环境相关的核心问题。这预示着澳大利亚长时储能市场在技术选择上将更加多样化和成熟,并倾向于更具可持续性的解决方案。


     能源宝库(Energy Vault)斯托尼溪(Stoney Creek)BESS — 新南威尔士州


     项目概况: 该项目是能源宝库在澳大利亚的首个全资拥有和运营的BESS项目。项目位于新南威尔士州的纳拉布里(Narrabri)。

     技术细节: 项目容量为125 MW / 1,000 MWh,时长为8小时。该系统将采用能源宝库的B-VAULT™架构和VaultOS™能源管理系统进行控制和优化。


      时间线: 项目于2025年2月获得了LTESA。能源宝库于2025年8月正式收购该项目。预计2026年10月开工建设,并于2027年12月完工。


     深层意义: 斯托尼溪项目揭示了能源储能行业内的一大商业趋势:专注于特定储能技术的公司(如以重力储能闻名的能源宝库)正通过收购和整合来扩展其锂离子BESS产品线。此举表明,即使对于“超长时”储能(如抽水蓄能和重力储能)的倡导者而言,锂离子电池在8小时应用中的商业和市场吸引力也已变得不可忽视。


     Quinbrook / CATL 24 GWh 规划 — 澳大利亚


     项目概况: 这是一项由全球可持续能源基础设施投资者Quinbrook Infrastructure Partners和全球领先的电池制造商CATL合作的宏大计划。


     技术细节: 合作旨在未来五年内在澳大利亚部署3 GW / 24 GWh的长时储能项目,将采用CATL的EnerC Plus集装箱解决方案,并评估一款8小时充电、16小时放电的创新技术。


     时间线: 合作关系于2025年3月正式宣布。


     深层意义: 该项目群的巨大规模(24 GWh)表明,未来的长时储能部署可能不再是单一资产的开发,而是由全球投资者和技术巨头主导的大规模、组合式部署。这种“超级规模”的合作模式旨在通过规模效应降低成本,并通过单一渠道提供多元化的服务来满足工业客户需求,标志着澳大利亚长时储能市场正从“项目”阶段迈向“行业”阶段。



来源:西西弗光储
