从自建到直连:4.7亿投入背后,新疆绿电算力走出F+EPC+O标准化路径

发布日期:2026/7/6



      最近行业里有句话传得越来越实在:AI竞赛拼到后半程,拼的不是芯片,是电。大模型训练规模越滚越大,数据中心用电量跟着指数级上涨,一边是双碳的硬考核,一边是运营成本的硬压力,“绿电直连+算电协同”从行业概念,快速变成了实打实的落地方案。

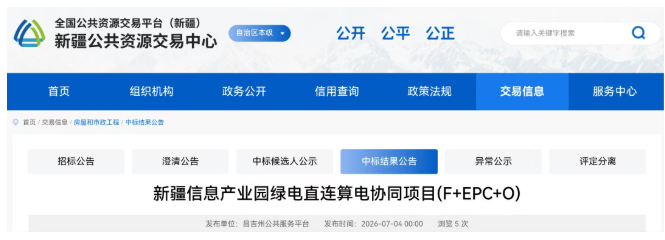

     就在7月4日,新疆昌吉回族自治州的新疆信息产业园绿电直连算电协同项目公布了正式中标结果。4个多亿的投资、全周期的运营模式、直接对接算力负荷的定位,给整个行业打了一个极具参考性的样本。


     01
    先盘核心盘:
     4.7亿预算,光伏+储能全配齐


     我们先把项目的核心信息梳理清楚,方便大家快速看懂体量:这个项目由昌吉州国有资产投资经营集团有限公司招标,总计划投资额4.71亿元,最终由坤能智慧能源服务集团牵头的联合体以41433.26万元中标,比计划投资节省了近5700万元,市场化竞争的空间体现得很充分。


     建设内容也很有针对性


     新建10万千瓦规模光伏电站


     配套2.5万千瓦/10万千瓦时储能系统


     建设2座110kV升压站及配套110kV输电线路


     项目节奏非常快,建设期要求今年12月30日前完成全部实体施工,运营期固定为20年。中标候选人的报价也很有看点:第二名联合体报价41650万元,第三名报价40566万元,前三名的价差最高不过一千余万元,说明行业对这类项目的成本测算已经趋于成熟,没有出现大幅的恶性低价竞争。


      这次中标的联合体也很有代表性,是典型的“专业运营+本地资源+施工保障”组合:牵头方浙江甬坤能源是坤能智慧能源的全资子公司,后者由宁波开投能源、雅戈尔等联合发起,在光伏、售电、综合能源服务领域有成熟的全国运营经验;新疆新能源研究院作为新疆能源集团控股的本地机构,负责属地资源与技术衔接;浙江省工业设备安装集团作为浙江建投旗下的施工国企,兜底工程建设质量,四方各司其职,也是当下新能源大项目的主流拿标模式。


     02
     这不是普通光伏站,
      是算电协同的“专线供电”


     很多人可能会问:不就是建个光伏电站吗,为什么要专门提?这个项目最核心的特殊性,在于它的定位是绿电直连算电协同项目,和普通并网光伏电站完全不是一个逻辑。


     简单说,普通光伏电站是发电后接入公共电网,再由电网统一配电给用户;而这个项目的电,是通过自建的110kV专用线路,直接输送给新疆信息产业园的算力设施,相当于给算力机房拉了一条“绿电专用高速路”,绕开了公共电网的输配电环节。


     这带来的好处非常直接:


     第一是成本大幅下降。省去了电网输配电价的加价环节,再叠加新疆本身极低的光伏发电成本,最终到户电价会比常规工商业电价低一大截。此前新疆首批多用户绿电直连项目,综合到户电价最低已降到0.31元/千瓦时,而东部沿海地区数据中心电价普遍在0.8-1元/度,几乎是打了三折。对电费占运营成本60%以上的算力行业来说,这个降幅直接决定了盈利空间。


     第二是碳排直接清零。算力企业不用再额外购买绿证、碳排放配额,光伏发的电直接对应算力消耗,碳足迹清晰可查,对有出海需求、有低碳要求的AI企业来说,是硬刚需。


     而配套的10万千瓦时储能,就是专门解决“绿电靠天吃饭”和“算力24小时不停机”的矛盾:白天光伏发的富余电存起来,晚上或者阴天放电补缺口,尽可能让算力负荷全程用绿电,同时保障供电稳定性。


    03
    为什么是新疆?又为什么是现在?


    这个项目选在新疆昌吉,一点都不意外。新疆是全国新能源禀赋最好的省份,截至2025年底新能源装机已经突破1亿千瓦,戈壁荒漠多、日照时间长,光伏建设和发电成本都是全国最低梯队。加上气温偏低,数据中心散热成本天然更低,完全踩中了算力产业的核心需求。


     更关键的是政策窗口期刚好对上。今年5月,国家发改委、能源局正式印发文件,把绿电直连从“一对一”的单用户模式,升级为“一对多”的多用户共享模式,专门优先支持算力设施,大幅降低了专线建设的分摊成本。政策落地仅两个月,新疆就有实体项目完成招标,落地速度远超行业预期。


     从哈密、克拉玛依的首批多用户绿电直连试点,到这次昌吉的信息产业园专项项目,新疆的算电协同已经从试点验证,进入了规模化铺开的阶段。本质上这就是“东数西算”的核心逻辑:把东部高耗能的算力需求,转移到西部有充足绿电的地方,既解决了西部新能源消纳的难题,又给东部算力产业降本减碳,是双向共赢的路径。
     04
     这个项目,给行业释放了3个关键信号


     在我看来,这个4亿级的项目,不只是一个普通的中标新闻,它更代表着算电协同行业的三个趋势:


     第一,算电协同彻底从概念走向落地。过去大家聊算电协同,更多是政策文件和行业论坛的话题,现在真金白银的全链条项目落地,从电站建设、专线输配到20年运营全部跑通,说明商业模式已经成立。接下来全国各地的算力产业园、数据中心,大概率都会把绿电直连纳入标配规划。


     第二,F+EPC+O模式会成为主流。这个项目采用的是“融资+设计采购施工+运营”的全周期模式,中标方不是建完就走,而是要绑定20年运营期。这种模式把建设质量和长期运维收益深度绑定,避免了传统EPC重建设轻运维的弊端,非常适合绿电直连这种需要长期稳定运行的项目,后续同类项目大概率会批量复制。


     第三,新疆的算力成本优势会进一步拉大。当绿电直连全面铺开,新疆的算力用电成本会稳定在0.3元/度左右的区间,和东部地区形成数倍的价差。对于大模型训练、离线渲染、冷数据存储这类对时延要求不高的业务,新疆的吸引力会越来越强,甚至可能重构全国算力产业的成本格局。


     总的来说,昌吉这个项目,是算电协同发展路上的一个标志性缩影。当AI算力的用电需求撞上双碳目标,绿电直连不再是一道选答题,而是所有算力企业都要面对的必答题。新疆凭借得天独厚的资源禀赋,已经跑在了第一梯队。接下来我们大概率会看到更多同类项目在西北落地,而算力产业的底层成本逻辑,也会跟着被彻底改写。
