政策为帆,哥伦比亚储能市场破局启航
发布日期:2026/4/17
SER Colombia:2026年,哥伦比亚可再生能源装机容量将超过4200兆瓦。
以下是针对哥伦比亚电池储能市场的完整深入分析:
一、 哥伦比亚电池储能市场的现状与整体发展计划
市场现状:
1.可再生能源的大规模并网与电网拥堵

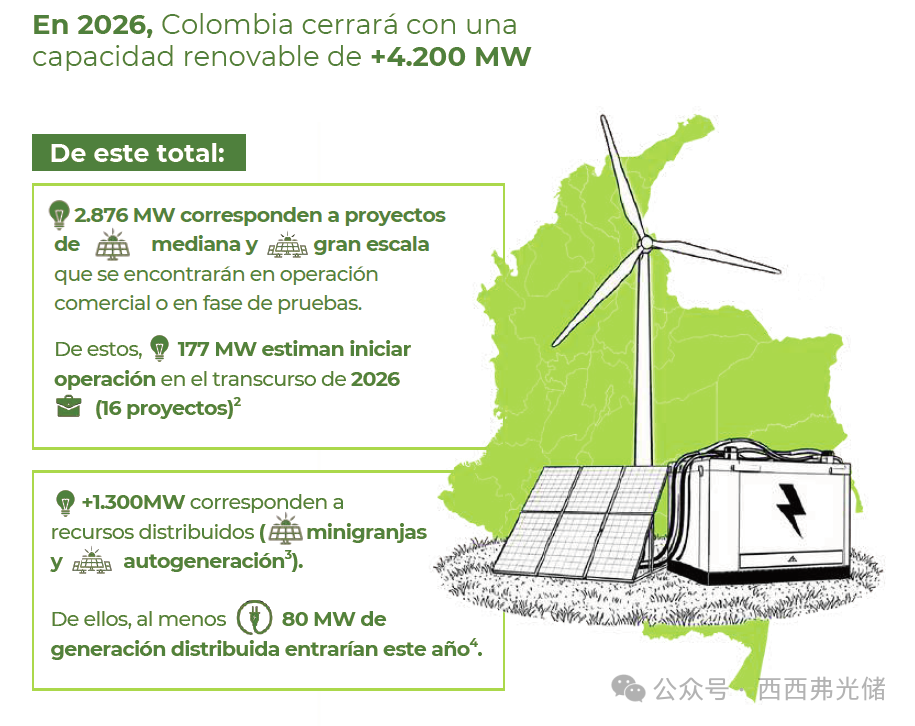

截至2026年,哥伦比亚太阳能装机已突破3000兆瓦(MW),预计年底可再生能源总装机将达4200兆瓦。这种间歇性风光能源的大量涌入导致了严重的输电网络拥堵(尤其是加勒比和塞萨尔地区),急需储能来提供系统灵活性。
2.应对结构性能源短缺与气候脆弱性
哥伦比亚高度依赖水力发电,极易受“厄尔尼诺”等极端气候影响。据预测,2027至2031年间国家系统还需要新增至少6000兆瓦的发电量和50亿美元的投资以避免结构性停电。储能成为了平抑电力波动、保障能源安全的必需品。
3.电价套利与经济性优化
利用储能在白天吸收过剩且廉价的太阳能,在夜间(17:00-22:00)电价飙升的高峰时段释放,不仅能优化发电资产的调度,还能平抑批发电价的剧烈波动。
4.解决偏远地区的电力覆盖(ZNI)
在非联网地区(ZNI),“太阳能+储能”的微电网模式成为替代昂贵、高污染柴油发电,实现偏远地区电力普及和能源公平的关键手段。
整体发展计划:
哥伦比亚矿业和能源规划局(UPME)通过以下计划推动储能发展:
输电任务(Misión Transmisión)与2024-2038年输电扩张计划
正式将电池储能(SAEB)作为电网资产,用于缓解输电网络拥堵并推迟昂贵的物理电网升级投资。在UPME发布的《国家输电系统现代化和扩张总体规划(Tomo I)》的第4维度(SIN现代化)中,官方已正式规划了 5 个新的电池储能系统 (SAEB) 和 15 个同步调相机项目,将其作为未来15年电网结构性扩张的核心组合部分。
6GW+计划
旨在加速6000兆瓦清洁能源的并网,储能是保障该计划不引发电网崩溃的基础。2024-2028年电力覆盖扩张指示性计划(PIEC)计划在非联网地区(ZNI)大力推广“太阳能+电池储能”的混合微电网解决方案,以替代昂贵且高污染的柴油发电,实现电力普及。
二、 核心政策、监管框架与“隐性门槛”

关键储能法令、决议获得通过

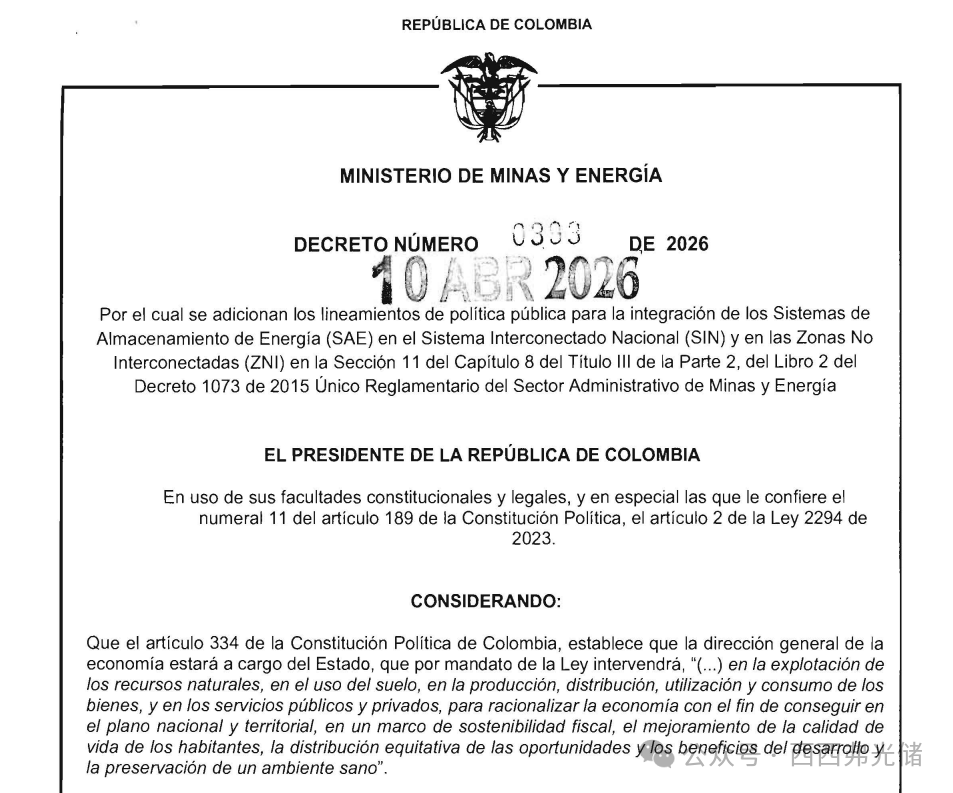

2026年第0393/2026号法令(“缺失的关键因素”)
该法令正式将储能系统纳入国家互联系统(SIN)和非联网地区(ZNI)的公共政策框架,承认其为战略基础设施。法令强制能源和天然气监管委员会(CREG)在12个月内明确储能的收益机制。此外,规定矿业和能源部(MME)必须在6个月内明确储能服务的定义(如是否可以同时提供多种服务或必须排他)以及相关技术法规。法令认可了储能可提供的多重服务价值:包括频率调节、电压控制、黑启动、需求管理以及缓解电网拥堵等。
2026年第40178/2026号决议(长期合同与拍卖机制)

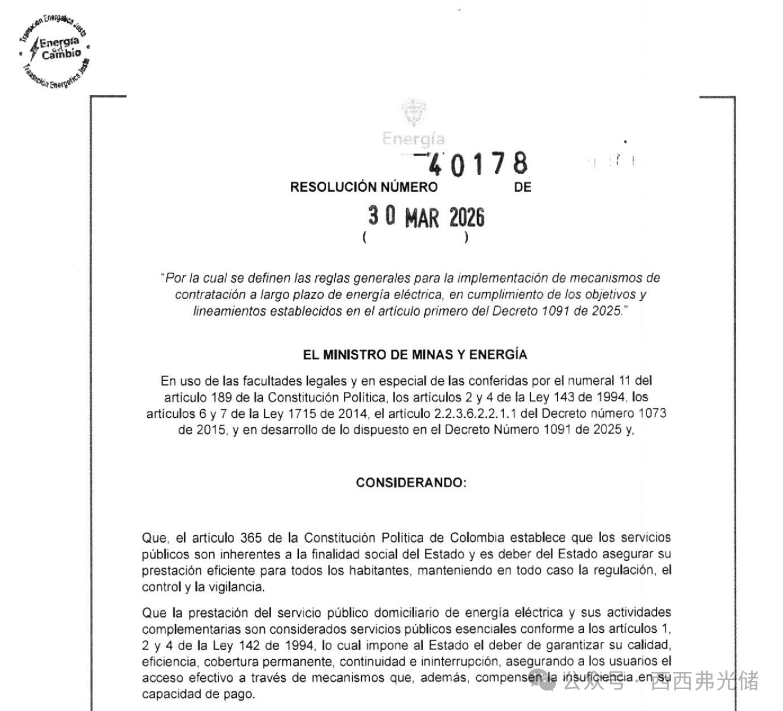

允许电池储能、发电和电网参与长达15年的长期合同拍卖,为项目开发商提供极大的可预测性。
2025年CREG 701-1032025决议草案与严格技术指标
将储能商业模式分为三类:作为电网资产的储能、独立储能、以及混合资源。但该草案包含了严苛的技术要求:
最低效率要求
要求储能系统的最低往返效率达到85%,这实际上排除了氢能等其他储能技术,将技术路线基本锁定在锂离子电池上。
自主启动与构网能力
要求储能系统具备构网能力,行业专家警告这可能导致项目成本增加高达40%,引发了对经济性的担忧。
报废与回收要求(EOL)
所有电池项目都必须提前规划好其使用寿命结束后的环境评估与废物处置机制,增加了可行性阶段的成本。
税收激励政策的全面细节(1715号和2099号法律)
政府对可再生能源及储能提供高达50%的初始投资税收减免、增值税(IVA)豁免、免征进口关税及加速折旧。新规将UPME的审批流程数字化,审批时间缩短至45天以内。但门槛极高,所有福利必须提前获得UPME的合规认证;任何程序错误(如在认证前开始投资或发票未按组件拆分)会导致高达46%的投资税务优惠直接丧失。
三、 将电池纳入长期合同:对市场及财务可行性的深远影响
第40178/2026号决议机制为市场带来了机遇,但也伴随结构性挑战:
提供稳定的现金流并吸引融资
通过15年期的“按合同支付”模式,为项目提供长期收入保障,有助于吸引银行和投资基金的融资。同时建立了基于美国PPI和哥伦比亚IPP的指数化价格更新公式(加上CERE组件),保护投资者免受通胀和汇率波动影响。
优化电力调度与降低价格波动
引入了涵盖夜间高峰时段(如 17:00-21:00 和 18:00-22:00)的专属电力产品,激励电池在白天吸收廉价太阳能,在夜间释放电能,平抑电价波动。
财务可行性的核心痛点(收入叠加与ENFICC)
业内专家指出,单靠电量套利的收入难以覆盖电池高昂的资本支出(CAPEX)。哥伦比亚目前无法实现“收入叠加”,缺乏成熟的日内市场和辅助服务市场来将储能的灵活性变现。此外,为使电池获得系统的可靠性费用(ENFICC),CREG必须定义计算电池可靠性电量的方法;否则,仅在白天充电、夜间放电的纯电池储能将无法全额获得这一关键的安全备用收入。
四 、 关键资金注入:CONPES 4137号与多边支持
CONPES 4137号国家担保
正式批准哥伦比亚政府向国家发展金融公司(FDN)提供主权担保。这使得FDN能够从泛美开发银行(BID)和气候投资基金(CIF)获取1.385亿美元的外部信贷。这笔资金专款专用,核心目标是公正能源转型(TEJ),明确用于支持国家互联系统(SIN)和非联网地区(ZNI)的储能基础设施及输电线路。
欧洲投资银行 (EIB)
向 Enel 提供了 2亿美元 的资金,专用于支持大西洋地区的太阳能及弹性基础设施建设。
五、 已实施的代表性电池储能项目
1. BESS Termozipa (Enel Colombia)
详情与容量
哥伦比亚首个公用事业规模电池储能项目,容量为 7 MW / 3.9 MWh。
地点
昆迪纳马卡省Tocancipá的Termozipa火电厂内。
资金
约 680万美元 投资。
目前情况
已全面商业化运营。主要提供一次调频服务(RPF)。因为电池提供电网稳定支撑,火电厂无需再预留3%的备用容量,实现了100%满负荷商业运营。
2. Celsia Solar Palmira 2 混合系统 (Celsia)
详情与容量
首个连接大型太阳能农场的储能系统。包含 9.9 MW 的太阳能光伏和 1 MW / 2 MWh 的LFP电池。
参与方Celsia Colombia
开发,德国 meteocontrol 提供混合能源管理系统(EMS)。
地点
考卡山谷省(Valle del Cauca)Palmira。
目前情况
白天储存多余太阳能,夜间向当地企业或系统供电,成功验证了混合系统的商业模式。
六、 正在招标与推进的电池储能及电网稳定项目
1. SAEB La Arenosa (UPME STR 01-2021)
详情
哥伦比亚政府招标的最大电池储能项目,缓解加勒比地区电网限制。
容量
45 MW / 45 MWh。
参与方
阿特斯(Canadian Solar)中标。
资金/合同
获得哥伦比亚政府15年期收入结构保证。
目前情况与延期深层原因
截至2025年底实际进度仅为46.56%(原计划为96.03%或70%),商业运营日期(FPO)延期至2026年7月。其延误遭遇了系统性阻碍:必须与Wayuu土著社区及圣玛尔塔内华达山脉的社区进行原住民事先咨询并签订协议;遭遇因进场道路路况差引发的当地社区封路抗议;以及投资者因害怕未能按期投运面临巨额罚款导致的推进犹豫。
2. 2026年首次长期可再生能源拍卖(筹备中)
详情
矿能部正在推进的招标,目标设定在2030年或2035年1月1日前投运的项目(含BESS)。提供15年长期合同,专门规划了四个时间段产品以吸引储能投资。
3. 电网稳定支持与输电招标项目
Guatapurí-La Jagua 同步调相机项目(UPME 04-2024)
虽非电池但同属电网稳定技术。波哥大能源集团(GEB)以 6946万美元(约合)中标,负责25年运营,计划2028年底前投运。竞争极度激烈,Alupar报价约9740万美元,ISA报价约1.01亿美元,远低于CREG设定的3.77亿美元最高限价,显示了强烈的投资意愿。
变电站潜在节点
UPME 正在推进 Subestación Nueva Bosconia 110 kV (STR 02-2026) 和 Nueva Lorica 110 kV (STR 01-2026) 等招标,这些节点未来均有极大潜力集成 BESS 来进行本地的负荷与拥堵管理。
来源:西西弗光储
