浙江苍南:4.5GW海风+零碳智慧岛

发布日期:2026/3/20


    近日,浙江省苍南县公布《关于印发2026年度苍南县重点工程建设项目计划的通知》。



     清单显示,苍南正全力打造国家级海上风电基地,核心数据与布局如下:

    1. 整体投资规模


     全县127个重点项目总投资2551.3亿元,年度投资317.81亿元;


     风电项目占7个,总装机459.4万千瓦(占全省同期规划约18%)。








     2. 项目分布情况

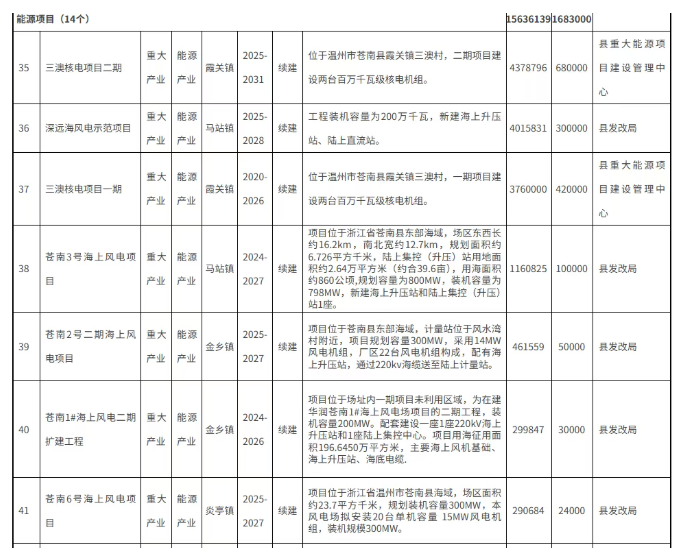

     •续建项目(6个):

✓ 深远海风电示范项目(200万千瓦,国内单体最大)

     ✓ 苍南3号海上风电项目(远景能源,80万千瓦)

     ✓ 苍南2号二期海上风电项目(华能,30万千瓦)

     ✓ 苍南1# 海上风电项目二期扩建工程(华润,20万千瓦)

     ✓ 苍南6号海上风电项目(运达股份,30万千瓦)

     ✓ 苍南陆上风电场改造提升项目(温州工业与能源发展集团、国家能源集团,9.4万千瓦)


     •新建项目(1个):

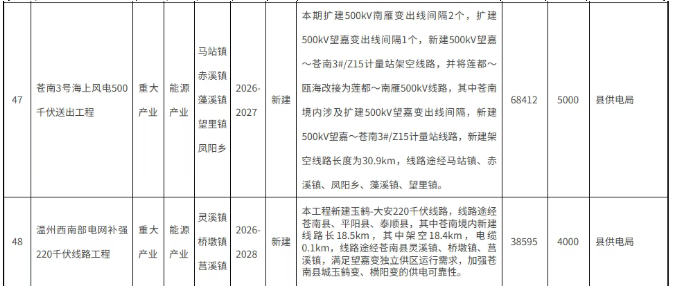

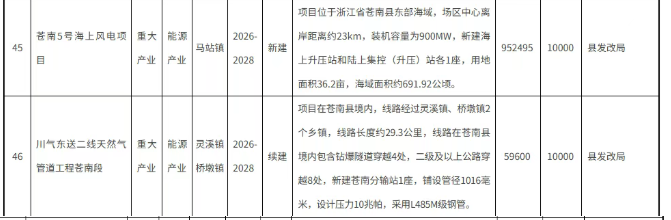

     ✓ 苍南5号海上风电项目(远景能源,90万千瓦)




     苍南5号海上风电项目布局示意图


     3. 企业竞争格局


     •远景能源占主导,共1.7GW(占37%),风电装机方面处于领跑地位;


     •华能/运达股份各300MW,聚焦于中型场址开发;


     •华润/国家能源参与扩建和改造提升等存量项目的升级。


     4. 技术突破方向


     •深远海开发(离岸23km+直流输电)


     •大兆瓦机组(15MW 机型批量应用)


     •陆上改造(780kW 老机组替换为 6MW 新机型)

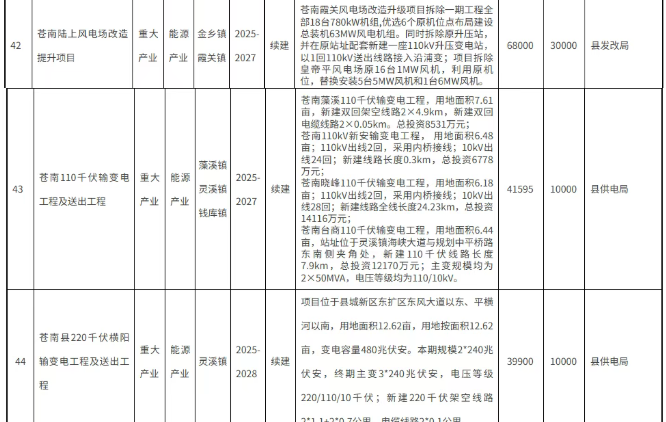

     共7个风电项目。其中,6个风电项目为续建,1个风电项目为新建,规模共计459.4万千瓦。主要为海上风电项目。该规划反映出浙江省海上风电向规模化、深远海、高效益转型趋势,2026年将成为浙江海上风电装机的冲刺年,但浙江省也面临着电力市场化交易、储能配套等新的挑战。

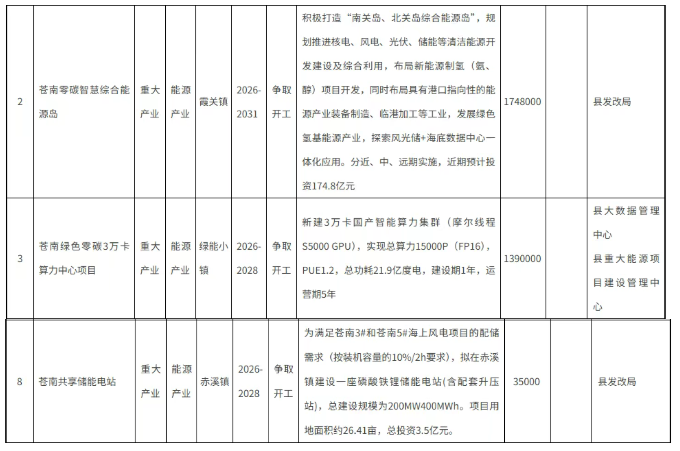

     此外,计划还“争取开工”包括:苍南零碳智慧综合能源岛和苍南绿色零碳3万卡算力中心项目和苍南共享储能电站。

     其中苍南零碳智慧综合能源岛项目在霞关镇,计划从2026-2031年将积极打造“南关岛、北关岛综合能源岛”,规划推进核电、风电、光伏、储能等清洁能源开发建设及综合利用,布局新能源制氢(氨、醇)项目开发,同时布局具有港口指向性的能源产业装备制造、临港加工等工业,发展绿色氢基能源产业,探索风光储+海底数据中心一体化应用。分近、中、远期实施,近期预计投资174.8亿元。

     在苍南绿能小镇争取开工:新建3万卡国产智能算力集群(摩尔线程 S5000 GPU),实现总算力15000P(FP16),PUE1.2,总功耗21.9亿度电,建设期1年,运营期5年。

    苍南共享储能电站是为满足苍南3# 和苍南5# 海上风电项目的配储需求(按装机容量的10%/2h要求),拟在赤溪镇建设一座磷酸铁锂储能电站(含配套升压站),总建设规模为200MW400MWh。项目用地面积约26.41亩,总投资3.5亿元。



来源:浙江省苍南县人民政府网站
