475GW!绿电直连为储能开辟新战场

发布日期:2026/3/18

       国家政策定调、资本涌入、工厂抢装,2026年绿电直连加速爆发,催生储能新机会。

       3月12日,中国石油首个绿电直连项目正式获批;同日,双杰电气在投资者关系活动记录中披露,其内蒙绿电直连项目配储60MW/240MWh。3月11日,国家电投在京召开动员会,聚焦绿电直连、零碳园区等能源消费侧产业发展。短短2天,从民企到央企密集落子,绿电直连赛道热度陡升,储能打开增量市场。同时,远景、融和元储、宁德时代等储能相关企业都在加速布局绿电直连这一赛道。

       面对这一确定性增长赛道,企业如何抢占先机?行家说储能将于6月2日上海SNEC展同期,举办“2026年新型储能确定性趋势与创新发展分析会”,届时将深度挖掘绿电直连下储能发展新机遇与挑战,诚邀各大储能企业莅临,共探行业新机。

01.从国家战略到地方清单

绿电直连带动475GW储能需求…

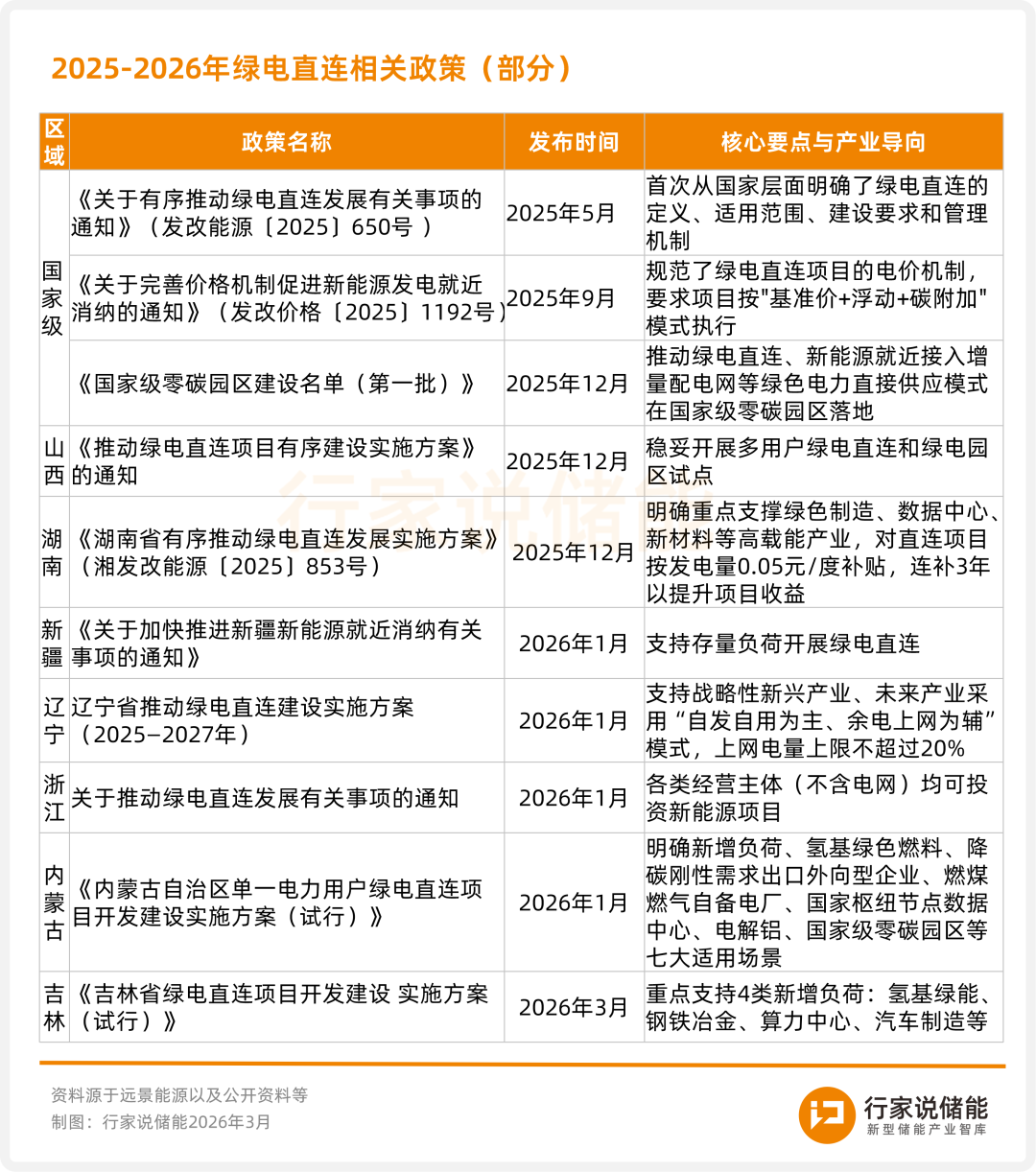

       从2025年5月国家650号文首度定调,到2026年初浙江、内蒙古、四川等地细则跟进,再到两会前后政策密集发布,绿电直连政策红利持续释放。

图为:2025-2026年绿电直连政策(部分)

       仅在近期2026年全国两会前后,多项政策为绿电直连的“前置条件”松绑:国家级零碳园区的建设通过增量配网的模式,推动绿电直连在园区层面“一对多”“多对多”的应用落地;内蒙古规划推进七大绿电直连应用场景;山西提出培育形成“单一用户+多用户+园区”的立体化绿电消纳格局等;浙江鼓励并网型绿电直连项目通过在项目内部配置储能、挖掘负荷灵活调节潜力等方式,提升项目灵活性调节能力,减小系统调节压力。

       从重点行业来看,内蒙古提出氢基绿色燃料、国家枢纽节点数据中心(和林格尔数据中心集群)、电解铝等重点行业;吉林直接点名支持氢基绿能、钢铁冶金、算力(数据)中心、汽车制造四类行业;黑龙江协同清洁能源基地与数据中心集群布局建设;云南则聚焦绿色铝、硅光伏,甚至推出了“绿电直连—绿证核发—碳足迹认证—国际互认”的四位一体服务。

       另外,国家能源局在2月27日披露,截至目前,全国已有84个绿电直连项目完成审批,新能源总装机规模达3259万千瓦。

       这其中,储能在绿电直连中扮演着“能量时移”与“调频”双重角色,叠加风电的转动惯量,可基本模拟火电的稳定供电能力。从已批复项目来看,储能配置一般按新能源装机的20%-25%配比、时长4小时为主。以100MW负荷为例,通常需配套25MW/100MWh以上的储能系统。

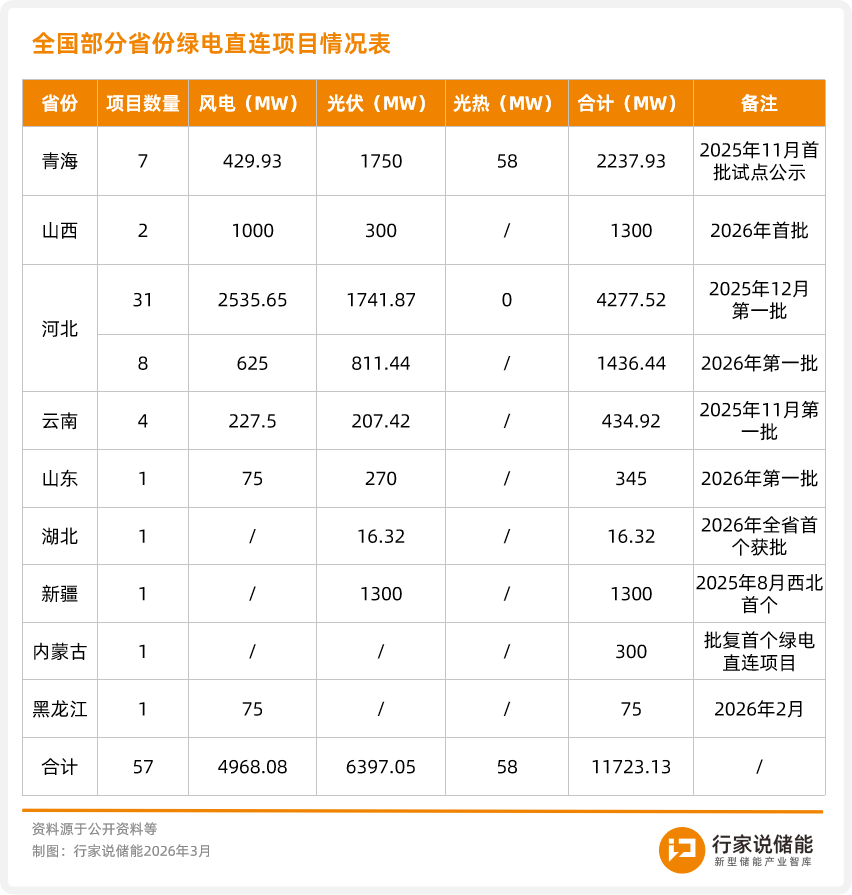

图为:全国部分省份绿电直连项目情况表

       据工信部赛迪研究院分析,2026年绿电直连交易量将突破500亿千瓦时,占全国绿电消费的15%以上。另据银河证券预测,到2030年,绿电直连市场规模将超3万亿元,带动475GW储能需求(年复合增长率达44%)。

02.绿电直连的“基建时刻”已来

一场绿色产业争夺战上演

       据不完全统计,2026年以来已有18个绿电直连项目正加快建设实施,预计储能装机容量达2.4GWh,涉及算力、工业、零碳园区/制氢、出口型企业,应用场景从“电解铝、钢铁冶炼、油田”等高耗能行业向“零碳园区、数据中心、绿色化工、氢能”等新兴领域延伸,项目投资方以五大四小电力企业为主,负荷侧业主(如数据中心运营方)多以小股东参股方式参与。

      远景能源、融和元储、宁德时代等储能龙头企业已深度参与绿电直连项目落地,为源网荷储一体化建设提供核心技术与系统解决方案支撑。

       在由远景参与规划建设的首批国家级零碳园区——沧州沧东经济开发区,远景动力正在落地的40GWh 动力电池超级工厂已入选河北省首批绿电直连项目清单。未来将通过绿电直连,打造辐射全球的零碳电池产业链,直面国际市场的绿色门槛。

       辽宁在中德(沈阳)高端装备制造产业园(下称“中德园”)试点“一对多”绿电直连建设,通过新建专用线路将周边绿电输送至园区内的多家企业。作为首批国家级零碳园区,中德园由远景参与规划建设,目前已集聚宝马等跨国企业及各类机构超4400家。

       3月3日,山东省首个获批的国家级绿电直连示范项目——东营时代绿电直连项目现场推进会议召开,该项目锚定宁德时代年产40GWh锂电池电芯制造基地,年用电量约5亿千瓦时,配套建设345MW新能源设施,配置300MW/1200MWh储能系统。按照规划,项目将于2026年12月底前全系统同步建成投运。

       融和元储认为,适配AIDC供能需求,以“绿电直连”为核心的技术路线有望成为主流解法,储能产品也随之加速迭代。在算力负荷侧,融和元储推出玄武2.0 DC储能系统,适配数据中心800V高压直流架构,实现毫秒级响应与动态增容,提升供电安全与效率;在电能供给侧,融和元储的融和·应龙5.0等构网型储能系统支持绿电直连与本地消纳,从源头降低碳足迹与用电成本。

       国际上,CBAM 碳关税2026年实缴,倒逼出口企业寻求物理可溯源的绿电;国内,高耗能企业降碳压力与电力成本压力叠加,绿电直连正在成为全球市场的入场券。然而,绿电直连在实际推进中仍面临多重挑战:

       一是专线建设投资高昂,以110kV线路为例,每公里造价约800万至1200万元;220kV线路则高达1500万至2000万元/公里;

       二是市场机制尚不完善,区域政策执行存在差异,跨省项目审批流程繁琐,通过率仅为62%;

       三是技术适配性短板,风光发电的间歇性与工业生产的刚性负荷之间存在天然矛盾,单一电源的波动易影响供电稳定性,需依赖AI调度与储能协同。此外,离网项目高度依赖构网型储能,极端天气下的运行稳定性仍有待验证。

       面对行业痛点,远景以“远景天机”气象大模型与“远景天枢”能源大模型两大核心模型为引擎,基于AI电力系统的创新,提供一套可复制、可推广的绿电直连系统性解决方案。这一套系统已经在远景赤峰绿色氢氨项目中得到全面验证。这个全球最大、首个2GW级100%电力电子设备的独立AI电力系统,是AI电力系统模型训练的最强基座。项目功率预测精度提升约10%;调度阶段产能显著提升,并且有效降低用电成本约20%。

       从两会的顶层定调,到各地的密集落地;从应对双碳目标与国际碳关税的刚需,到重塑中国产业地理格局的深层变革,绿电直连的“基建时刻”已经开启。未来随着政策协同、模式创新与技术迭代,绿电直连预计2030年市场规模突破2万亿元。这其中,哪些储能企业能抢占“绿电直连”的时代红利,谁又将定义这一新兴赛道的游戏规则,让我们拭目以待!

来源:行家说储能
