巴西BESS崛起:弃电困境催生千亿储能新蓝海

发布日期:2026/1/23


1. 核心摘要


       巴西电力市场正处于从“增量扩张”向“系统调节”转型的关键节点。2025年,巴西经历了光伏装机的指数级增长,但随之而来的电网拥堵与弃电创下历史新高,暴露了电力系统灵活性的严重缺失。


       为应对这一危机,巴西政府确立了以2026年4月储能拍卖为核心的调节性资源采购计划,并配套了千亿级的输电网扩容与需求侧响应政策。巴西正在构建拉美最大的储能(BESS)市场,市场逻辑正从单一的电量交易向“容量+服务”的综合收益模式演进。


2. 市场背景:可再生能源渗透率与电网瓶颈的错配


       2.1 供给侧:光伏的爆发式增长


       巴西已确立其作为全球可再生能源核心市场的地位,光伏成为新增装机的主力:

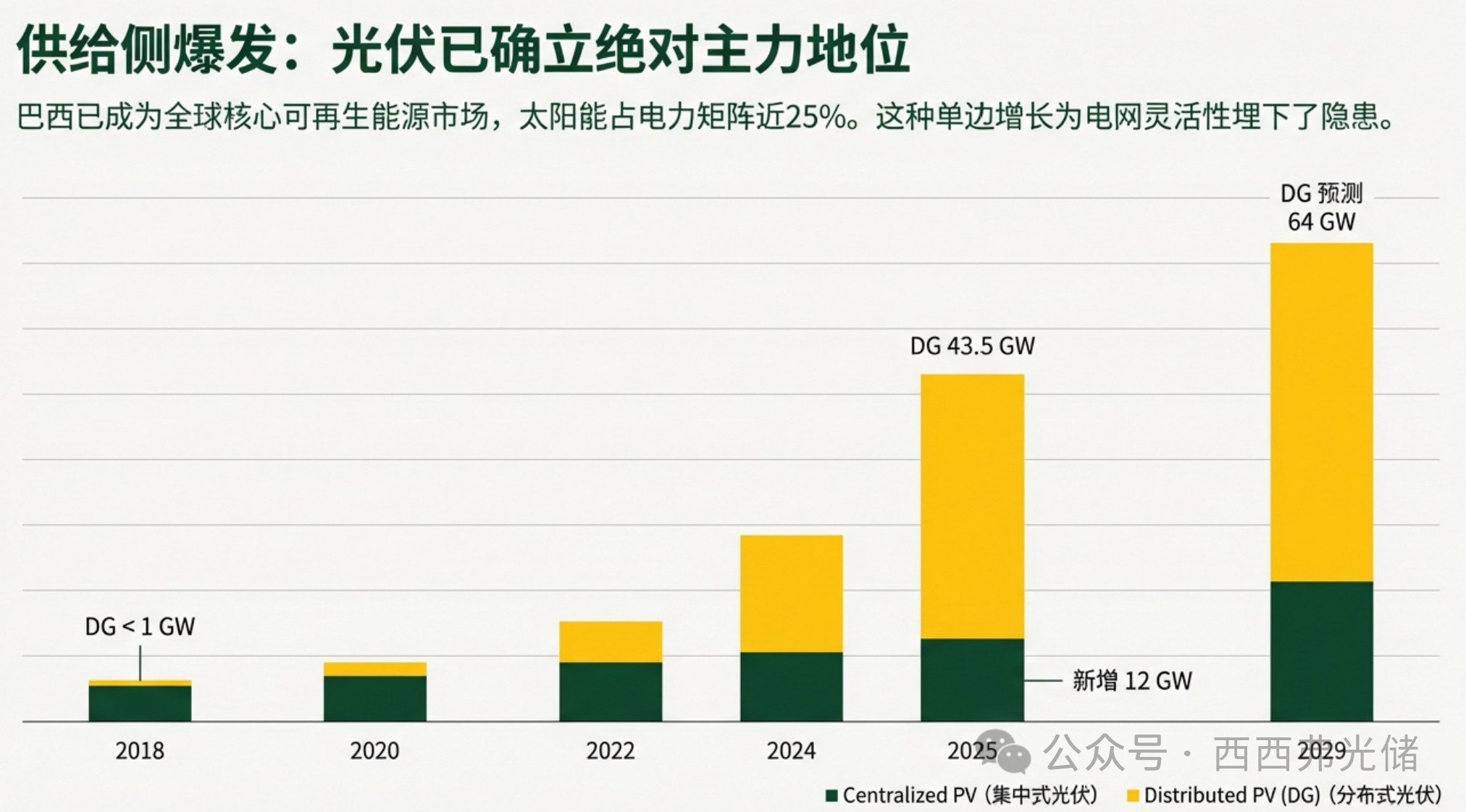

       • 集中式光伏: 2025年新增装机近 12 GW,太阳能目前占巴西电力矩阵的近 25%。

       • 分布式光伏(DG): 增长最为迅猛。装机量从2018年的不足 1 GW 激增至2025年底的 43.5 GW。EPE(能源研究公司)已将2029年的DG装机预测上调至 64 GW。



       2.2 运营痛点:弃电与经济损失


       新能源建设速度远超电网消纳能力,特别是在风光资源富集的东北部地区,“北电南送”通道阻塞导致严重的运营问题:


       • 弃电率: 2025年约 20% 的可用风光电量因电网限制被强制削减。

       • 经济损失: 据Volt Robotics评估,2025年弃电造成的行业损失超过 60亿雷亚尔(约11亿美元)。同年10月,平均弃电功率峰值达到 8,000 MW。

       • 水火调节乏力: 受环保限制及气候变化导致的干旱影响,传统水电已无法独立承担调节基荷的重任。


3. 政策破局:2026年储能拍卖(LRCAP)机制详解


       巴西矿业和能源部(MME)已确认将储能作为独立资产类别纳入“长期能源采购计划”(LRCAP)。


       3.1 拍卖核心要素


       • 时间节点: 2026年4月(首个国家级BESS拍卖)。

       • 交付时间: 2028年8月1日起。

       • 合同形式: 10年期容量储备合同。

       • 采购规模: 市场预期本次拍卖将采购约 2 GW 功率 / 8 GWh 容量。

       • 项目储备: 2024年仅有 2 GWh 项目在研;截至2025年底,已有 18 GW 项目完成注册或处于备选状态,显示出极高的市场热度。



       3.2 技术规范(基于2025年11月草案)


       此次拍卖明确指向长时储能与高系统效率,技术门槛如下:


       • 最小容量: 单体项目 ≥ 30 MW。

       • 放电时长: ≥ 4小时(针对削峰填谷需求)。

       • 充放电策略: 必须具备在 6小时内 完成完整充电循环的能力。

       • 系统效率: 往返效率强制要求 ≥ 85%。



4. 基础设施配套:输电扩容与基荷保障


       为解决消纳瓶颈,巴西政府启动了史上最大规模的电网投资周期。


       4.1 输电网CAPEX投入

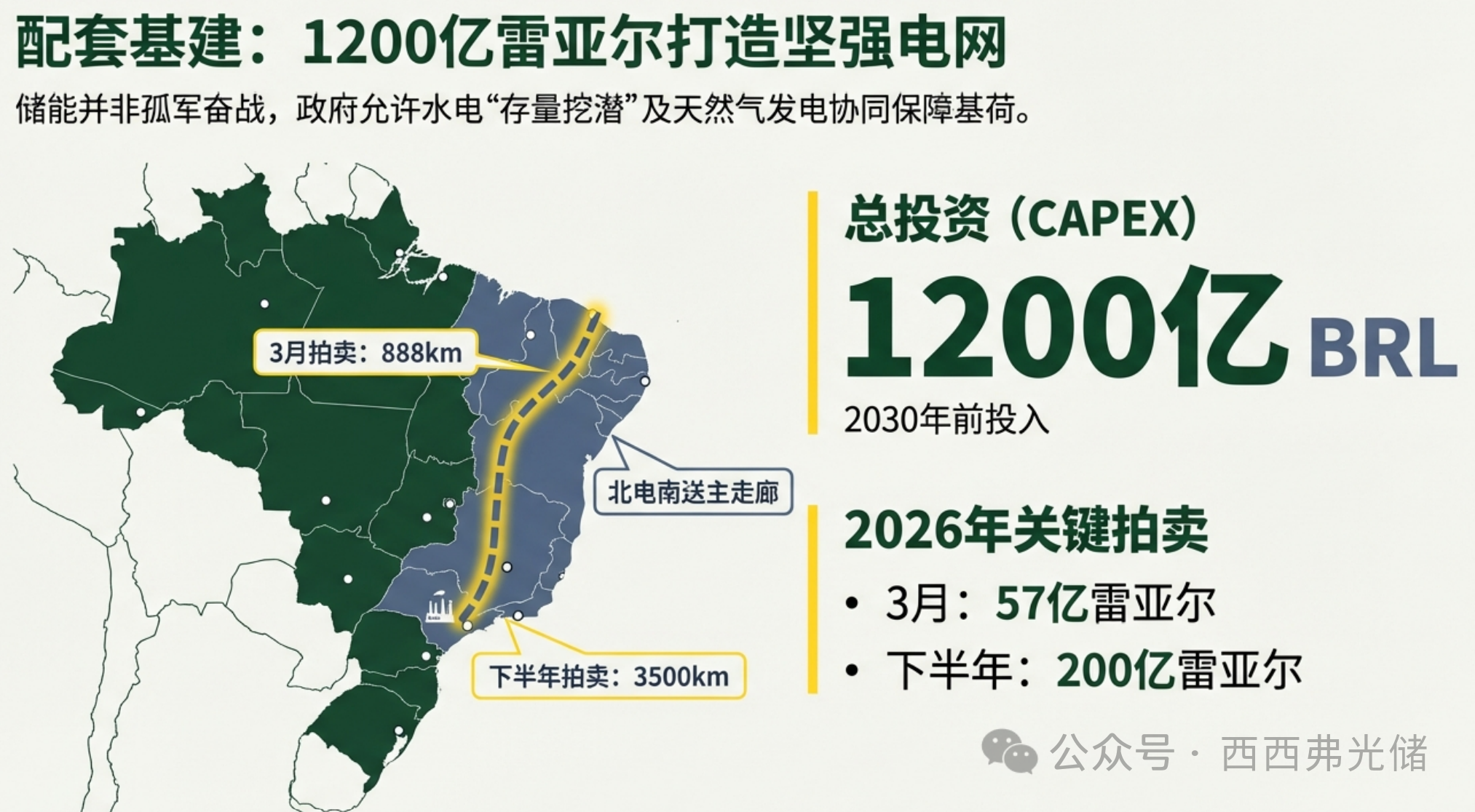

       计划到2030年总投资额达 1200亿雷亚尔,重点打通东北部至东南部的传输走廊。2026年将举行两场关键拍卖:


       • 3月拍卖: 预计引资 57亿雷亚尔,建设 888 km 线路。

       • 下半年拍卖: 预计引资超 200亿雷亚尔,建设超 3500 km 线路。



       4.2 基荷(Baseload)多元化策略


       除了引入储能,政府通过容量拍卖维持系统的转动惯量与稳定性:


       • 水电挖潜: 允许现有水电站通过增加涡轮机扩容,利用存量水库提升调峰能力。

       • 火电兜底: 允许天然气发电参与容量竞标。同时,出于能源安全考虑,保留少量煤电(占比1.4%)参与资格,利用其国产燃料属性保障极端情况下的供应。


5. 细分市场机遇:工商业(C&I)与数据中心


       5.1 数据中心(Redata计划)


       政府试图通过税收杠杆吸纳过剩绿电,打造全球数据中心枢纽:


       • 激励措施: 推出 Redata计划,对服务器、冷却系统等进口设备免除关税,并暂停征收 PIS/Pasep、Cofins 等联邦税。

       • 硬性指标: 数据中心必须 100% 使用可再生能源。

       • 市场空间: 预计未来十年吸引 2万亿雷亚尔 投资,这将直接拉动对高可靠性备电及储能系统的需求。



       5.2 工商业储能(C&I)


       • 装机预测: 巴西广泛的分布式光伏完美匹配了工商业储能的应用,2026年C&I储能新增装机预计超过 2 GWh。

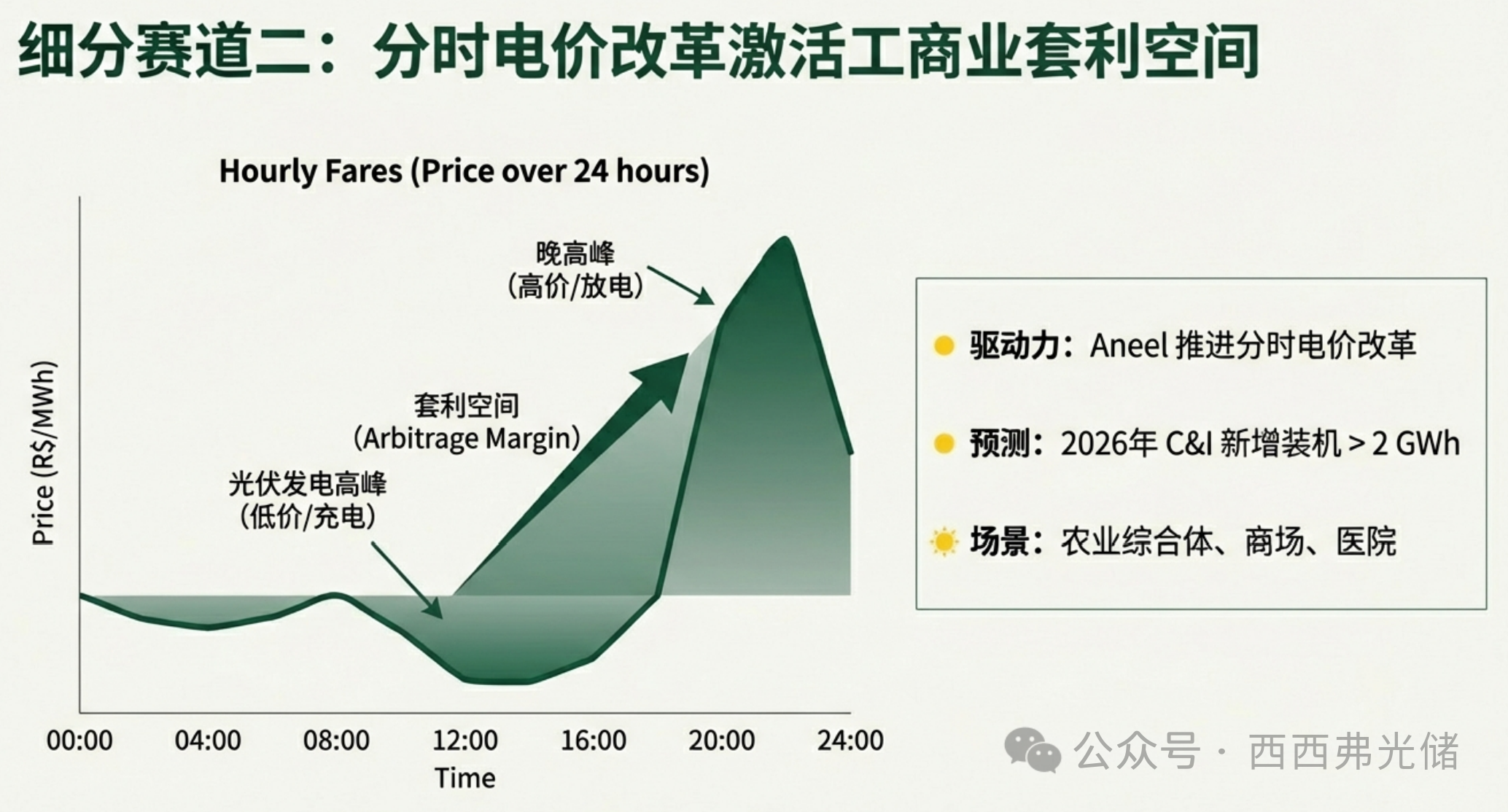

       • 驱动因素: 监管机构(Aneel)正在推进分时电价改革。一旦落地,工商业用户利用储能进行峰谷套利的经济性将大幅提升。

       • 主要场景: 农业综合体(线端/离网)、大型商业中心、医院等具备夜间负荷的场景。



6. 投资逻辑与风险研判

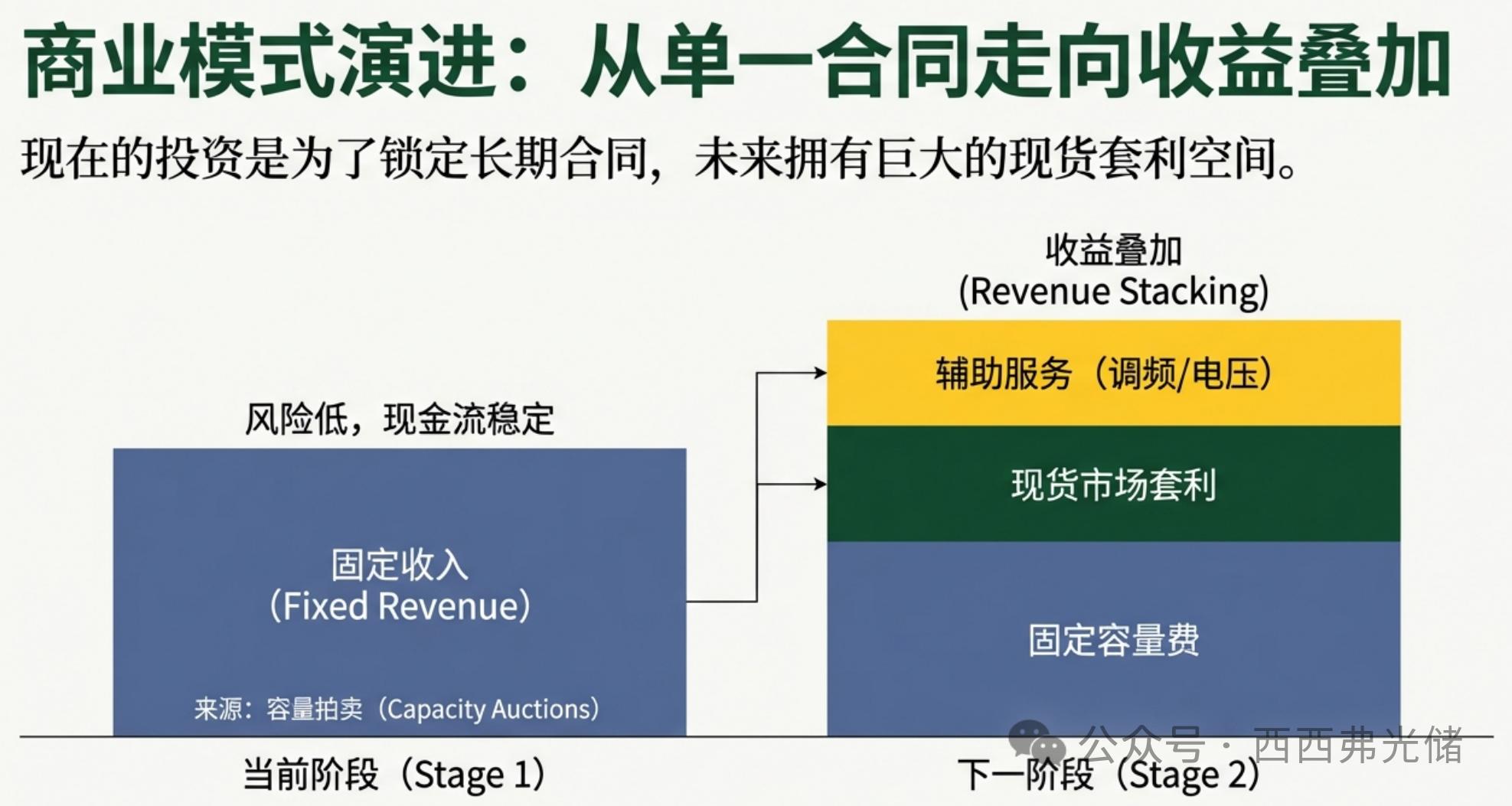

       6.1 商业模式演进


       • 当前阶段: 依赖容量拍卖的固定收入(Fixed Revenue),项目主要为电网侧定制。

       • 下一阶段: 随着监管成熟,项目将转向收益叠加(Revenue Stacking)模式:固定容量费 + 现货市场套利 + 辅助服务(调频、电压支持)。



       6.2 关键风险点


       1. 本地化要求:

       政策可能倾向于要求部分设备本地制造,这将影响供应链成本及交付周期。


       2. 并网排队:

       尽管输电投资巨大,但东北部的并网排队积压依然严重,可能导致项目COD(商业运行日期)延期。


       3. 融资结构:

       巴西本土银行对于储能资产的融资框架尚在探索中,目前主要依赖国际资本或企业资产负债表融资。


       4. 监管协调:

       涉及MME(能源部)、Aneel(监管局)、ONS(调度中心)的多方协调,部分细则(如分时电价)落地时间存在不确定性。


       结语: 巴西电力市场正从“可再生能源大跃进”进入“灵活性补短板”阶段。2026年拍卖不仅是20亿美元的直接采购机会,更是确立巴西储能资产估值体系的基石。对于投资者而言,关注点应集中在符合4小时长时储能标准的大储项目以及与数据中心绑定的绿电+储能综合解决方案。
