墨尔本竖起“能源灯塔”!全球最大电池项目重塑澳洲电网
发布日期:2025/12/11
2024年12月6日,由新加坡清洁能源投资商Equis和维多利亚州政府所有的州电力委员会(SEC)共同持有的600兆瓦/1.6吉瓦时墨尔本可再生能源枢纽(MREH)正式完成调试并开始运营。这一总投资11亿澳元(约合7.3亿美元)的储能项目按时按预算交付,成为澳大利亚国家电力市场(NEM)迄今为止规模最大的电池储能系统。
世界级储能设施树立行业新标杆

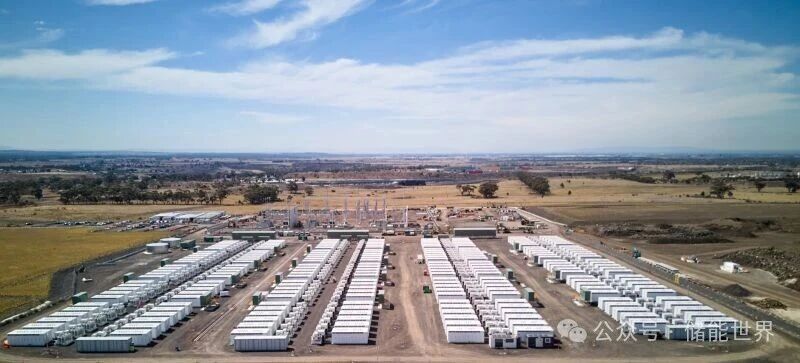

墨尔本可再生能源枢纽位于墨尔本中央商务区西北约28公里的Hillside附近,配备444台特斯拉Megapack电池单元、三台东芝500千伏变压器,以及一条"全球首创"的500千伏地下电缆,将储能系统直接连接到国家电力市场的高压输电系统。
Equis董事总经理David Russell表示:"墨尔本可再生能源枢纽是我们在澳大利亚投运的第一个项目,Equis团队按时按预算交付了这一世界领先的项目。从2023年12月发出开工通知到现在,看到项目从蓝图变为现实令人印象深刻。这表明当产业界和政府携手合作时,我们能够交付复杂的大型基础设施,从而增强电网、创造就业机会,并帮助降低消费者的电价。"
三合一储能架构提供灵活调度能力
该项目采用独特的三合一电池储能系统设计,均位于同一站点。其中两套系统容量均为200兆瓦/400兆瓦时(2小时储能时长),第三套系统容量为200兆瓦/800兆瓦时(4小时储能时长)。这种配置使得整个储能枢纽能够提供总计1.6吉瓦时的储能容量,足以在维多利亚州晚间用电高峰期为多达20万户家庭供电。
项目的战略位置优势明显,处于维多利亚州几条主要输电线路的交汇处,这使其不仅能够支持墨尔本大都市区的负荷需求,还能为维多利亚州规划的三个可再生能源区提供关键支撑,帮助更多风能和太阳能项目并网发电。
推动维多利亚州能源转型目标
SEC首席执行官Chris Miller强调了该项目对州能源转型的重要意义:"我们深知储能对维多利亚州能源转型至关重要,这个项目为电网增加了显著的储能能力。该枢纽将在白天吸收过剩的风能和太阳能发电,并在我们最需要时将这些能源转移到晚间用电高峰。"
Miller还指出,墨尔本可再生能源枢纽将帮助释放更多可再生能源容量。据州政府估算,该电池储能系统将使额外1.8吉瓦的新发电容量能够并网。这一储能项目对于实现维多利亚州政府设定的宏伟目标至关重要——到2030年安装至少2.6吉瓦的储能容量,到2035年达到6.3吉瓦。
从Syncline到SEC的发展历程
墨尔本可再生能源枢纽最初由澳大利亚Syncline Energy开发,曾被称为"梅尔顿可再生能源枢纽"(Melton Renewable Energy Hub)。该项目是SEC初始10亿澳元投资计划中的首个项目,该计划旨在建设4.5吉瓦的新可再生能源发电和储能项目。
项目建设于2024年开始,按计划顺利完成,为1200多人创造了工作和培训机会,其中包括70多名学员和学徒。这不仅展示了大型储能项目的经济效益,也为当地社区带来了实实在在的就业机会和技能培训。
先进技术支撑电网稳定运行
特斯拉Megapack作为一体化解决方案,集成了锂离子电池、功率转换系统、热管理和控制系统。随着全球对该技术需求的增长,特斯拉位于加州Lathrop的Megapack工厂已将年产能提升至40吉瓦时,该公司在中国上海的同等规模Megafactory也已投产。
500千伏的地下电缆连接是澳大利亚首创,也是该国首个500千伏电池连接项目。这一创新设计不仅最大限度地减少了对社区的视觉影响,还展示了Equis和SEC在电网集成方面的技术实力。项目采用的逆变器技术能够支持输电网的电压和频率,替代燃煤和燃气发电站退役时损失的"系统惯性"。
社区共享发展成果
作为项目对当地社区的回馈,墨尔本可再生能源枢纽设立了社区福利基金,总额达250万澳元,在项目运营期(25年)内每年提供10万澳元。该基金将支持社区确定为重点的项目,例如通过奖学金鼓励参与高等教育以及改善社区安全。
为确保社区福利基金反映当地优先事项,SEC和Equis在2025年11月和12月期间与社区进行了广泛接触,让当地居民、企业和社区组织有机会分享他们对基金应如何投资以为社区创造持久价值的想法。
展望澳大利亚储能市场未来
墨尔本可再生能源枢纽的成功投运为澳大利亚储能市场树立了新标杆。Equis目前正在澳大利亚开发17个电池储能项目组合,总容量达4.4吉瓦,其中包括新南威尔士州Tamworth附近的300兆瓦/600兆瓦时Calala电池项目,以及南澳大利亚Brinkworth附近拟建的200兆瓦/800兆瓦时Koolunga电池项目。
该项目的按时按预算交付证明了私人开发商与政府实体合作交付关键能源基础设施的潜力。Russell强调:"这为澳大利亚电力系统的类似大型电池项目提供了模板。"
随着维多利亚州老化的燃煤发电站逐步退役,可再生能源渗透率不断提高,墨尔本可再生能源枢纽的战略定位为电网运营提供了关键优势。作为维多利亚州唯一能够支持三个可再生能源区的电池储能系统,该项目将在该州实现2035年95%可再生能源发电目标的进程中发挥核心作用。
墨尔本可再生能源枢纽的投运标志着澳大利亚能源转型进入新阶段。作为该国主电网上迄今完成的最大电池项目,它不仅展示了大规模储能技术的成熟度,更证明了在政府和产业界的协同努力下,清洁能源基础设施建设能够高效、高质量地完成,为应对气候变化和能源安全挑战提供了切实可行的解决方案。
